Dziennik budowy
20.11.2023

Budynek zgłoszony do odbioru.

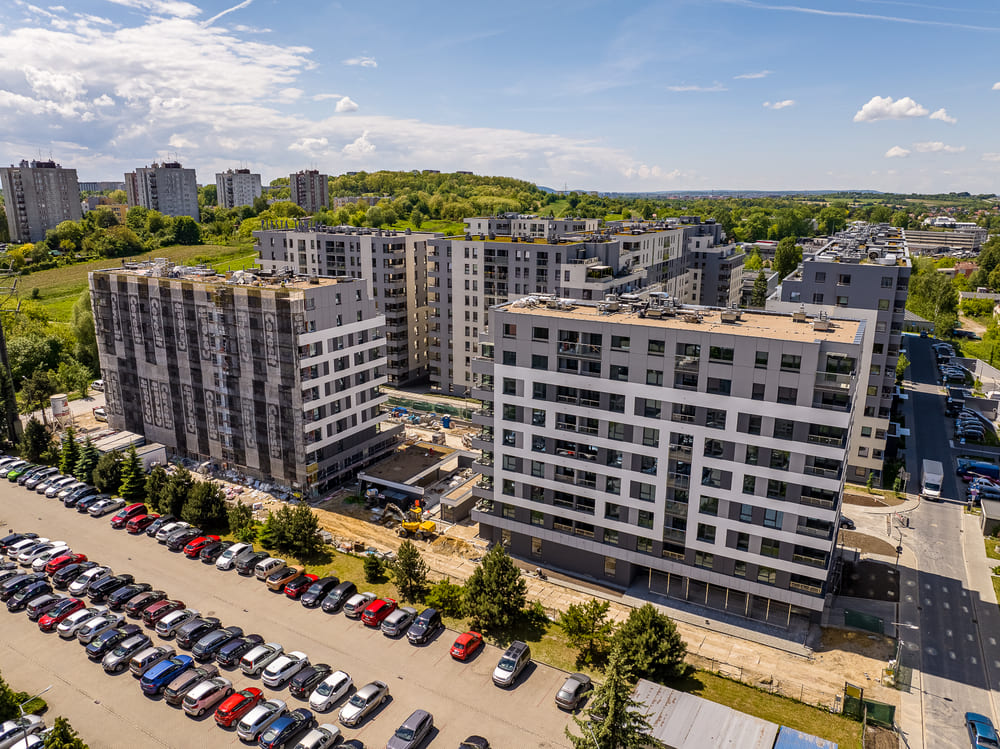

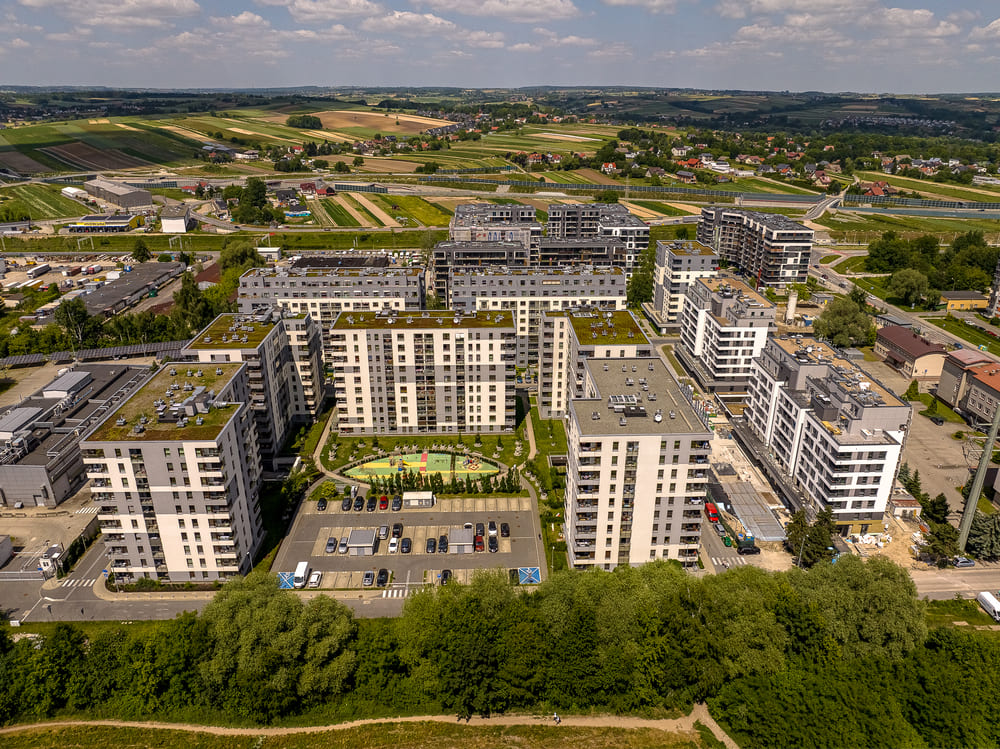

Zakończono montaż placu zabaw i nasadzeń zieleni urządzonej.
BUDYNEK 8:
BUDYNEK 86

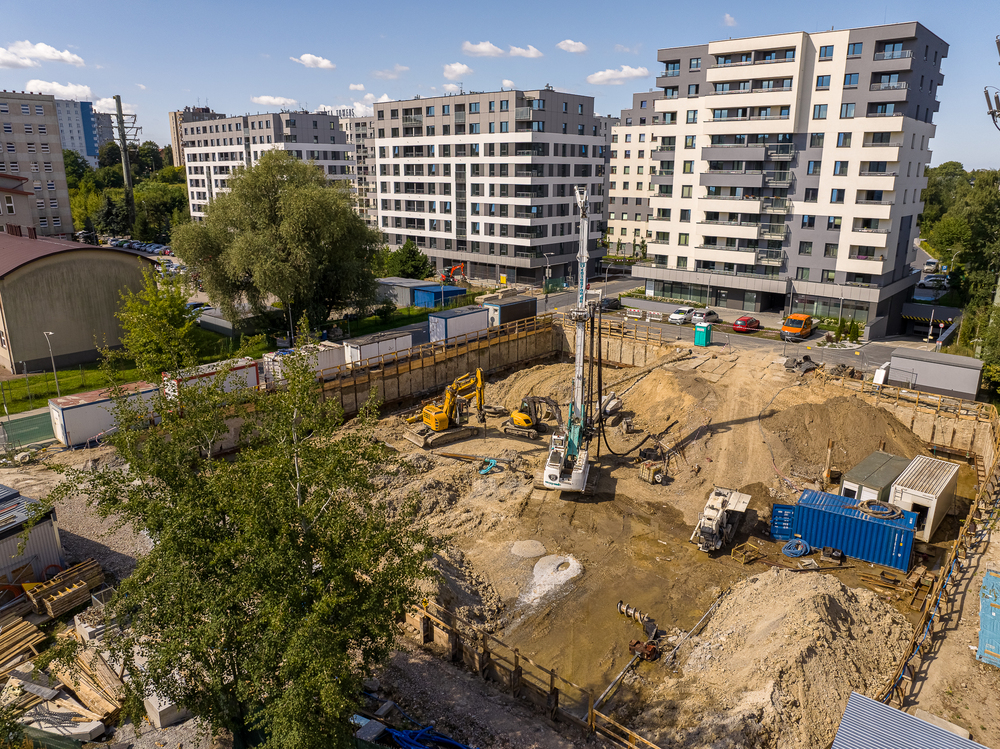

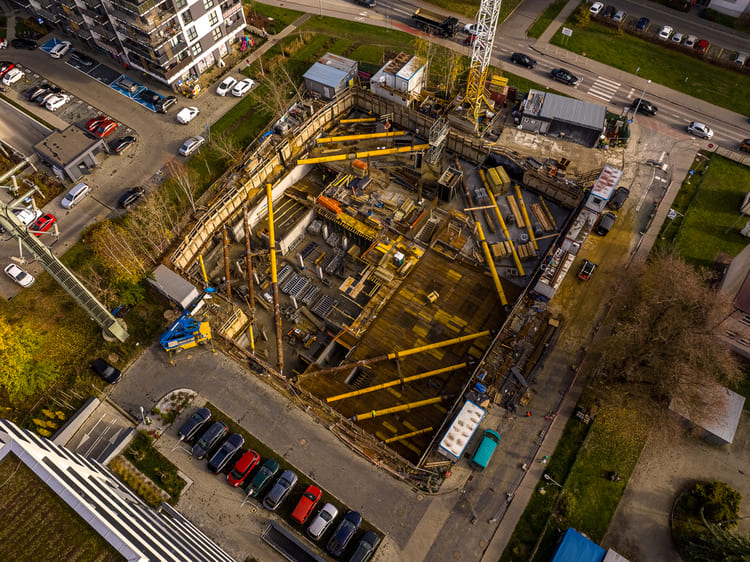

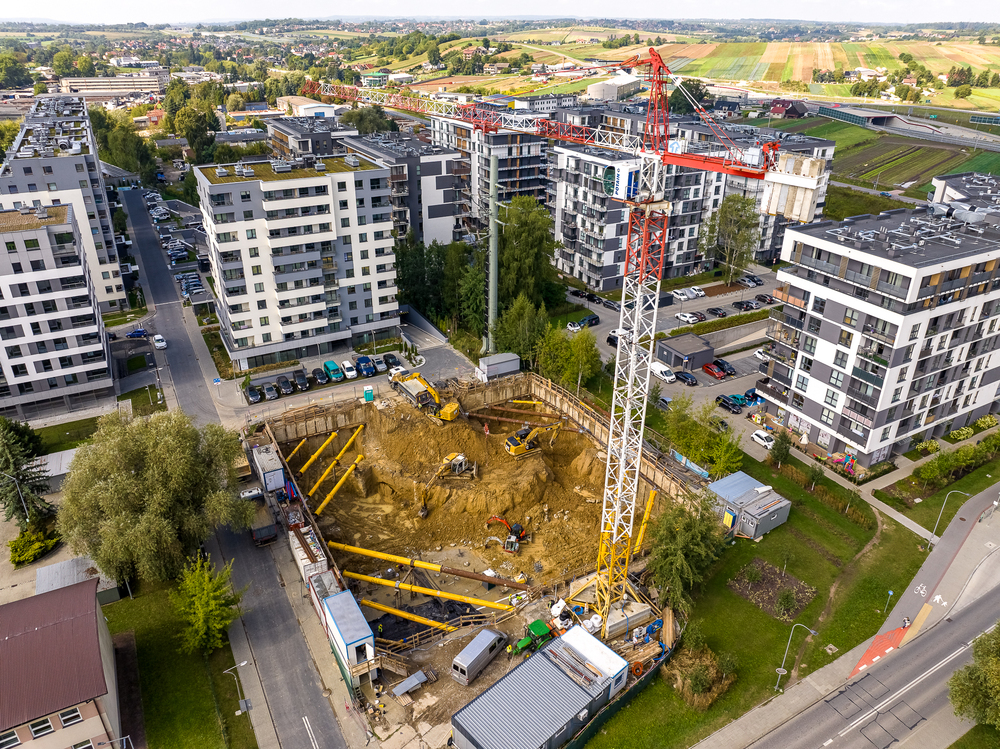

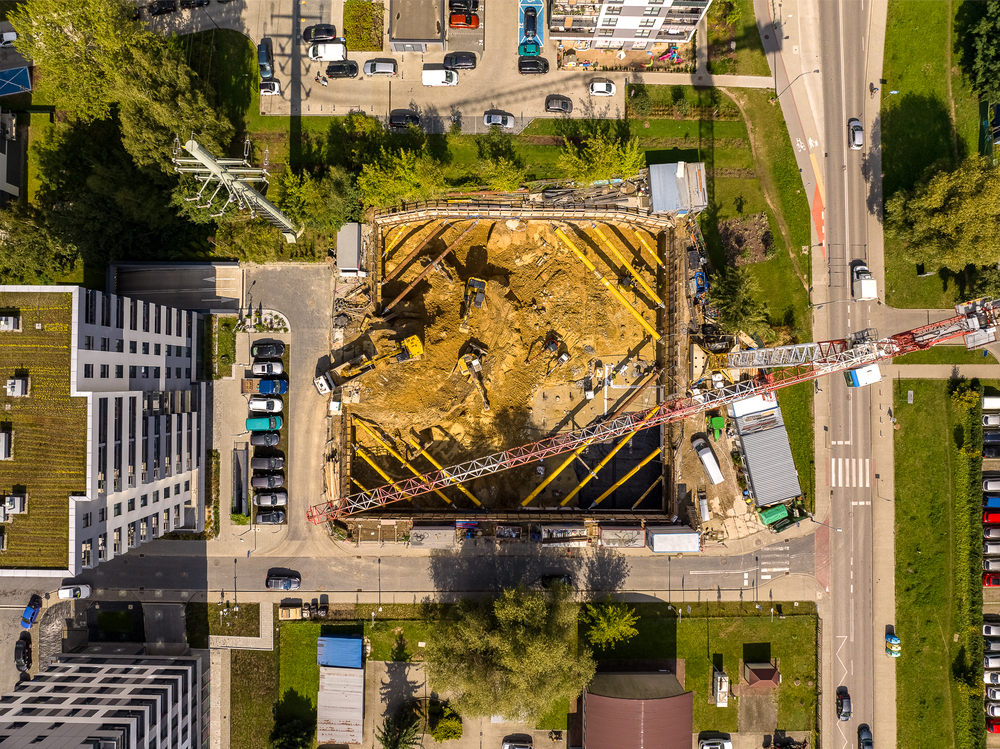

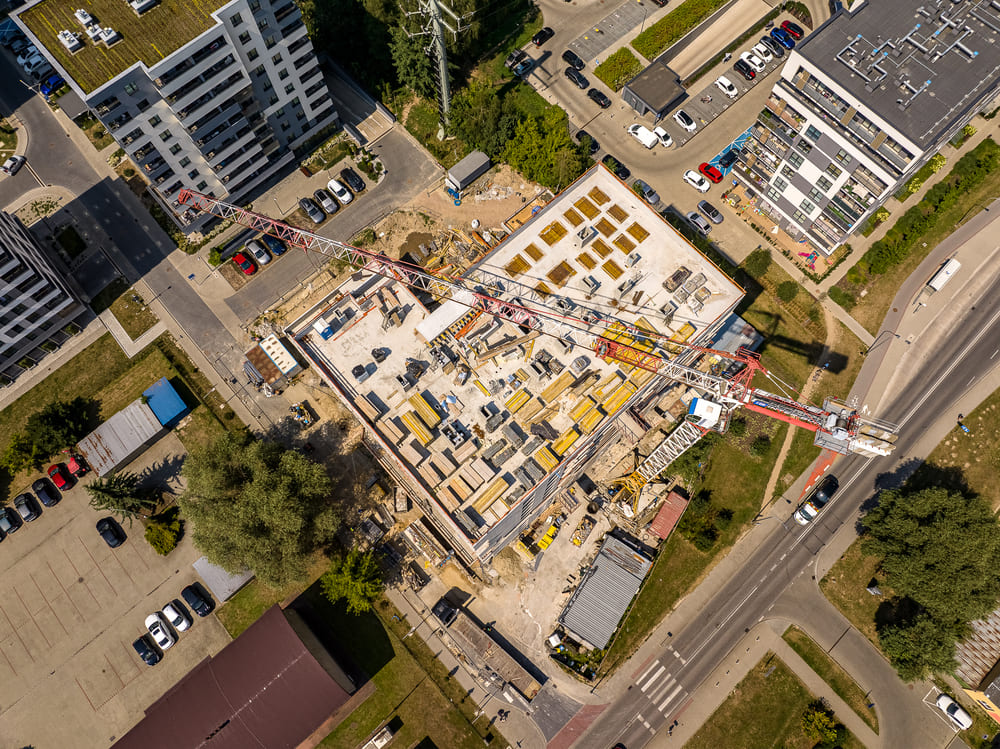

wykop 100%

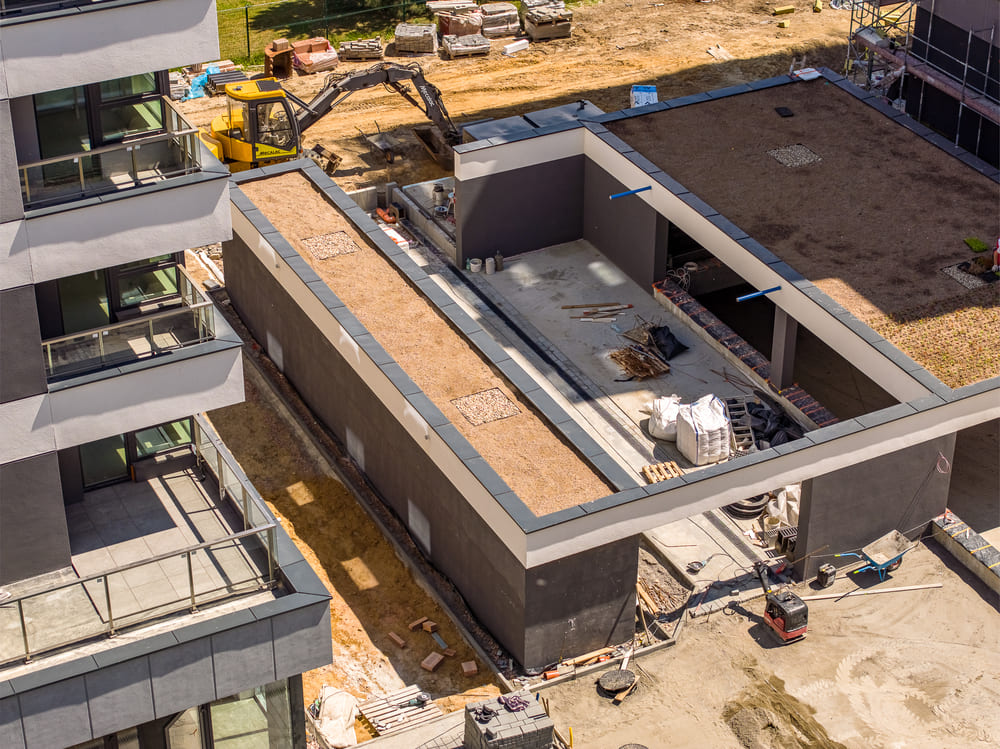

płyta fundamentowa 45%
zbrojenie płyty fundamentowej 90%
BUDYNEK 86A

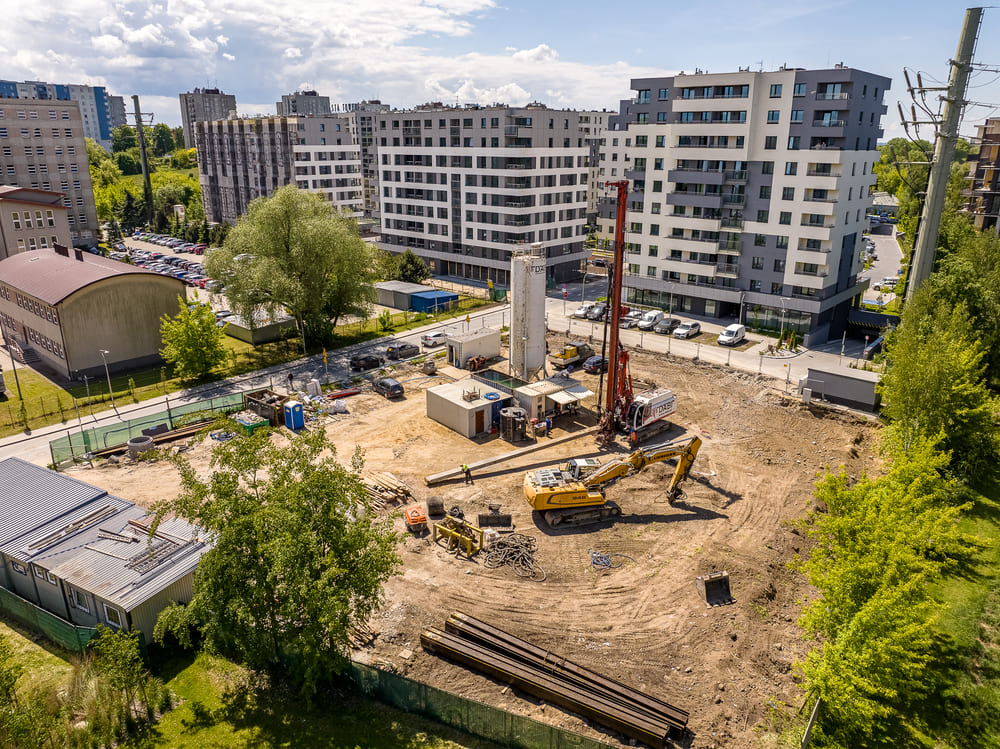

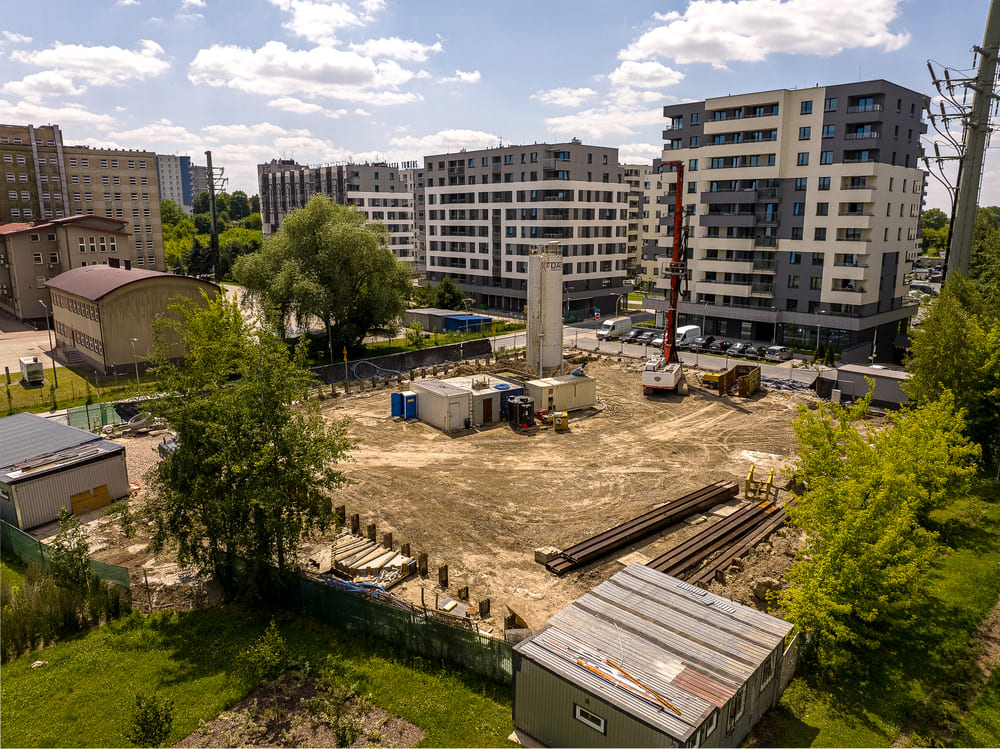

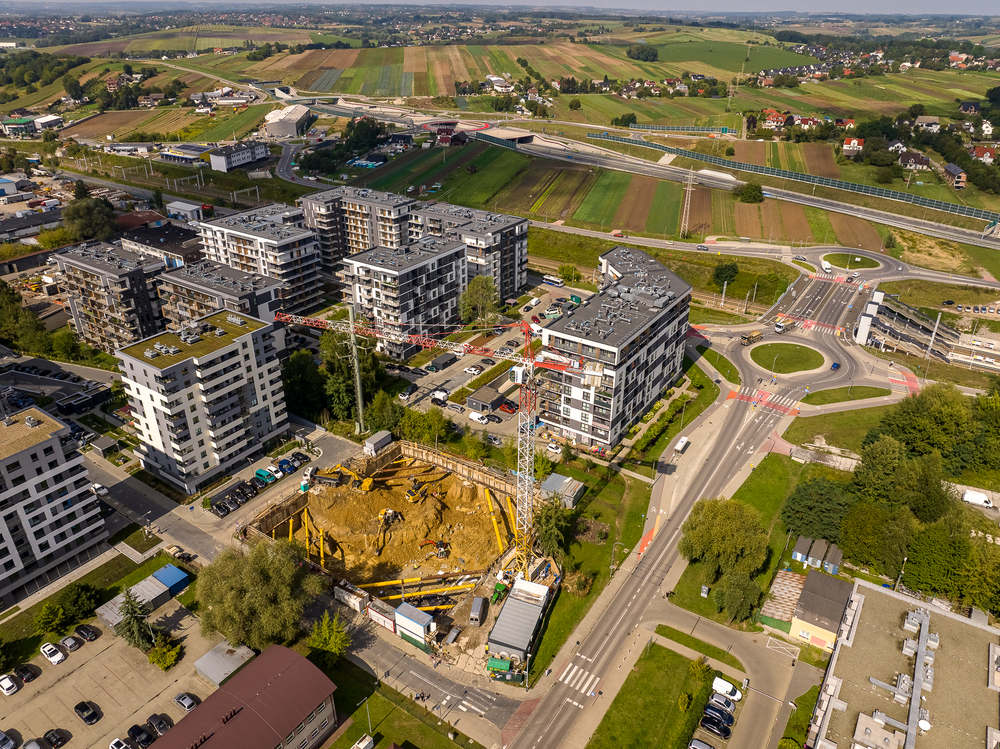

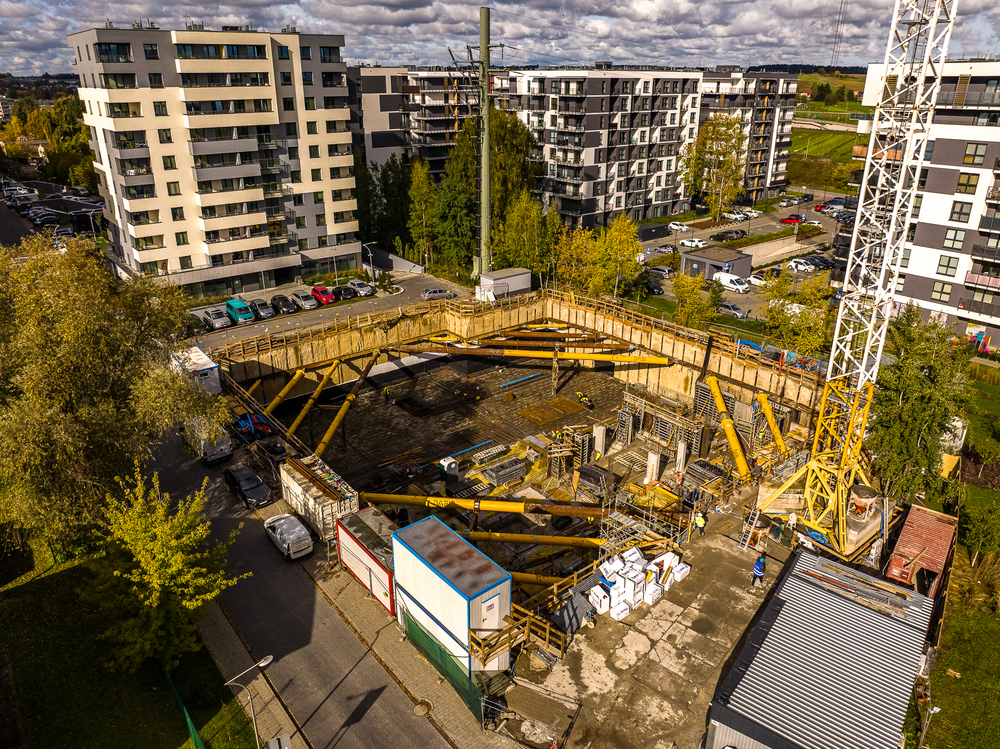

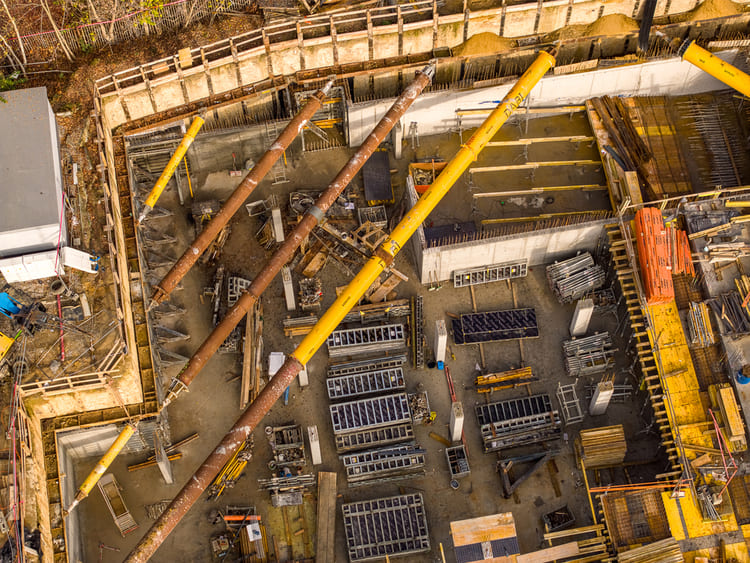

zabezpieczenie wykopu 80%

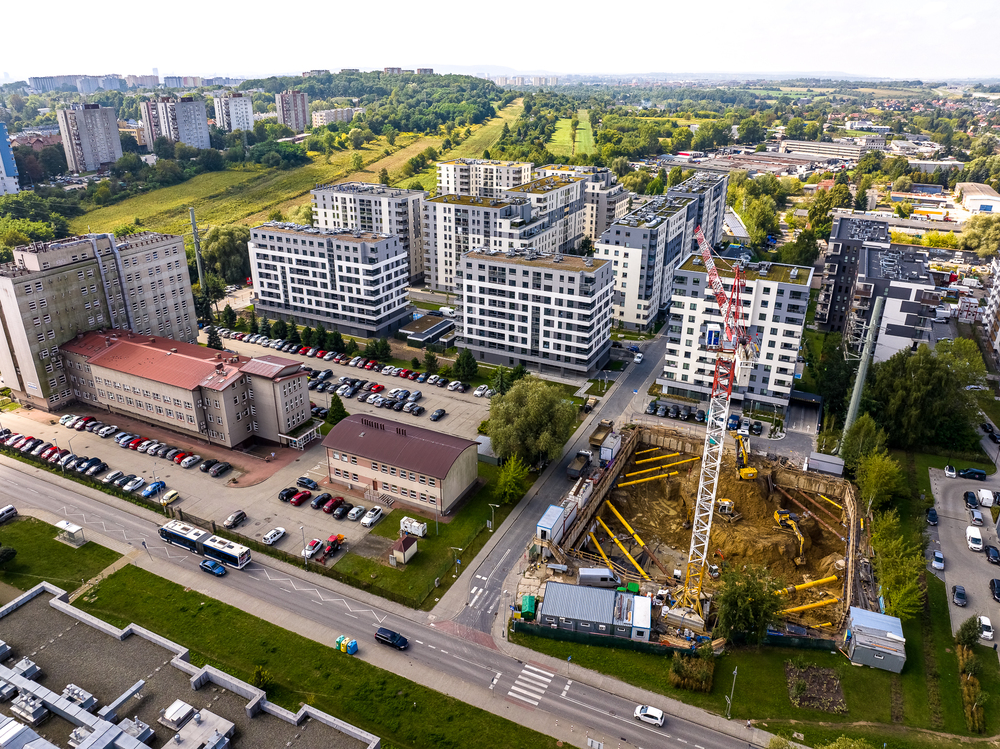

06.10.2023

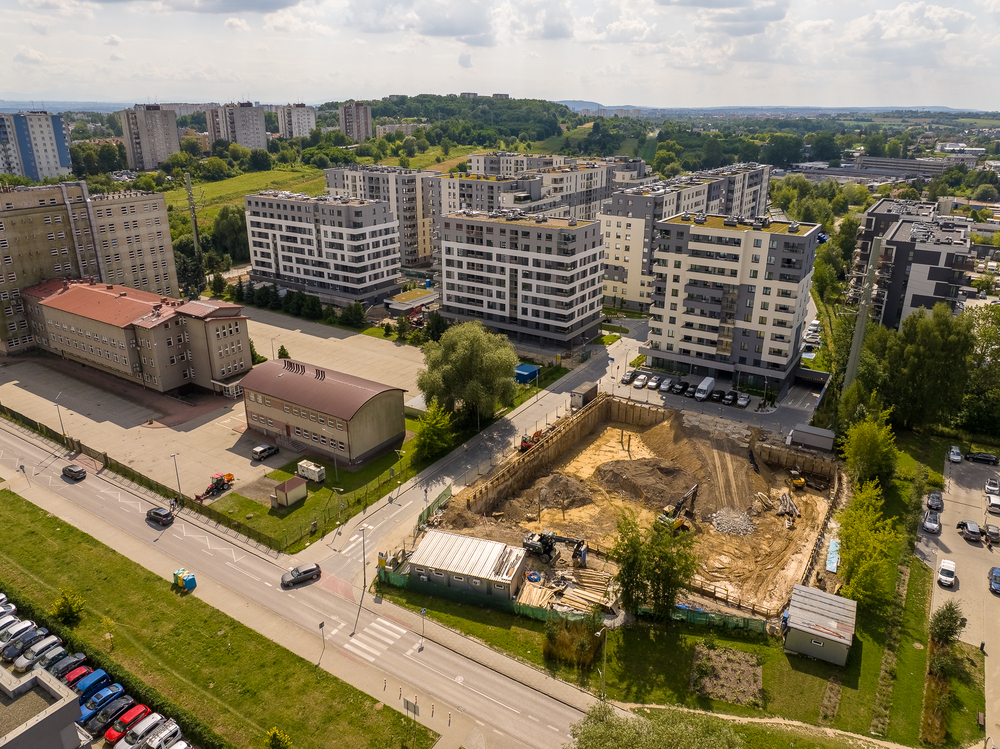

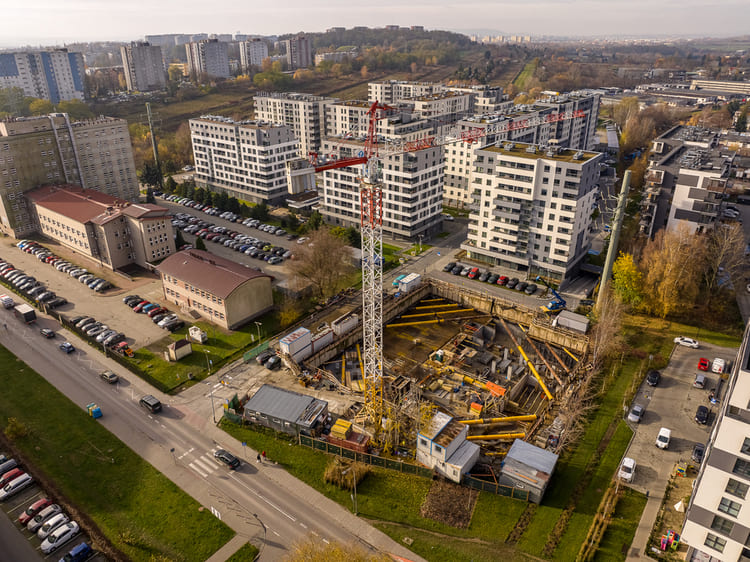

BUDYNKI 86 i 86A

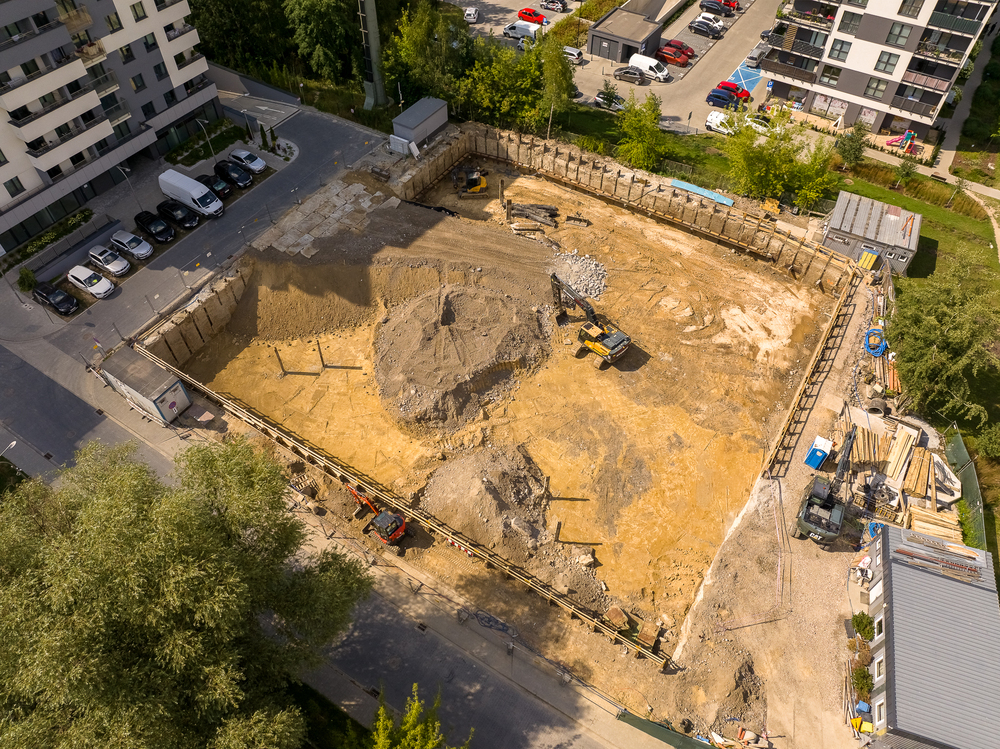

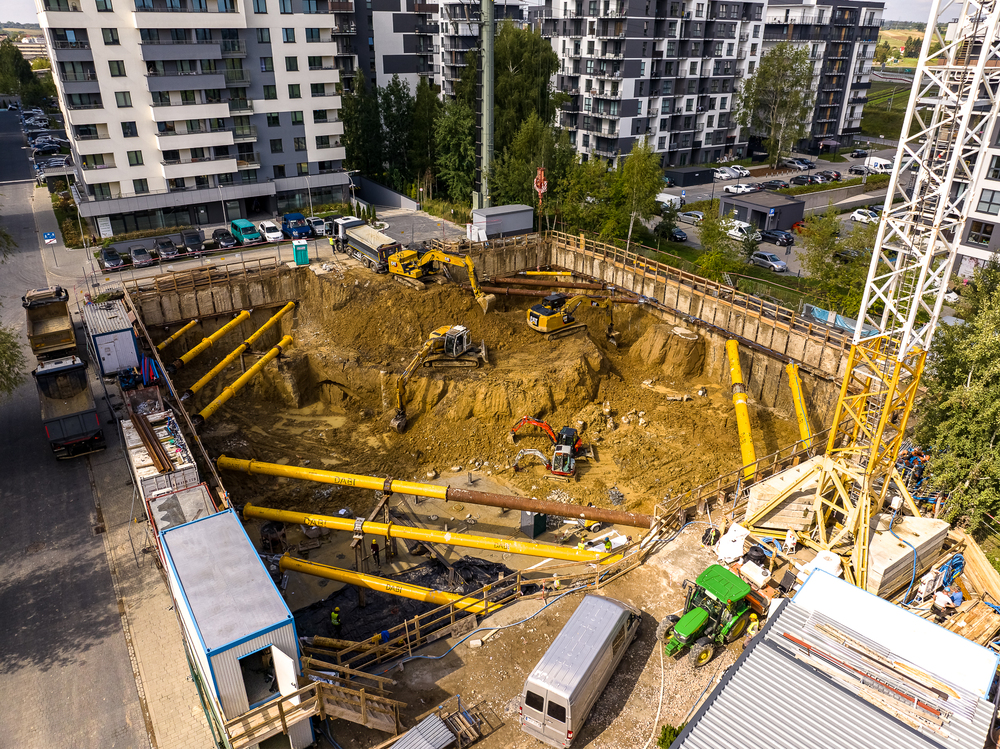

- roboty ziemne 10%
- zabezpieczenie wykopu 80%
BUDYNEK 8:

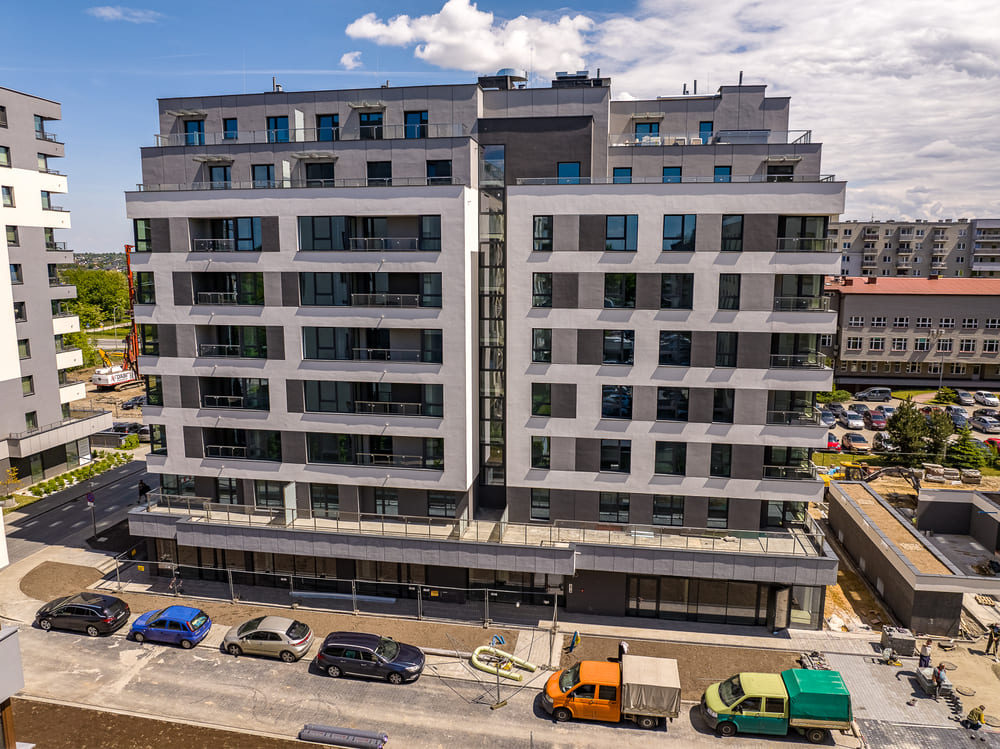

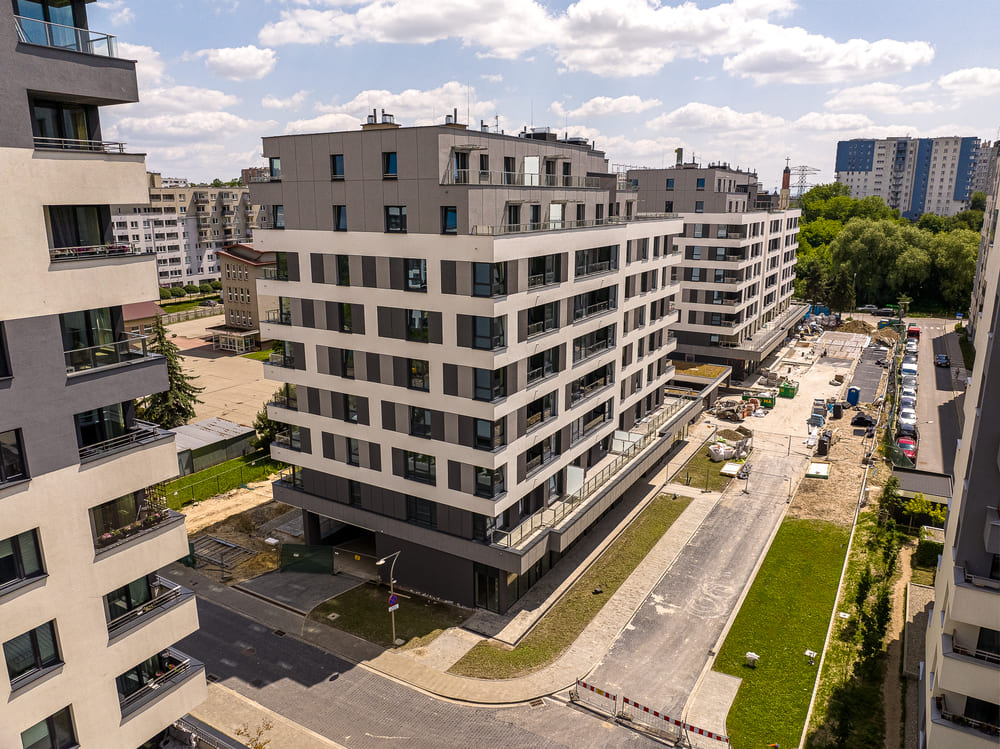

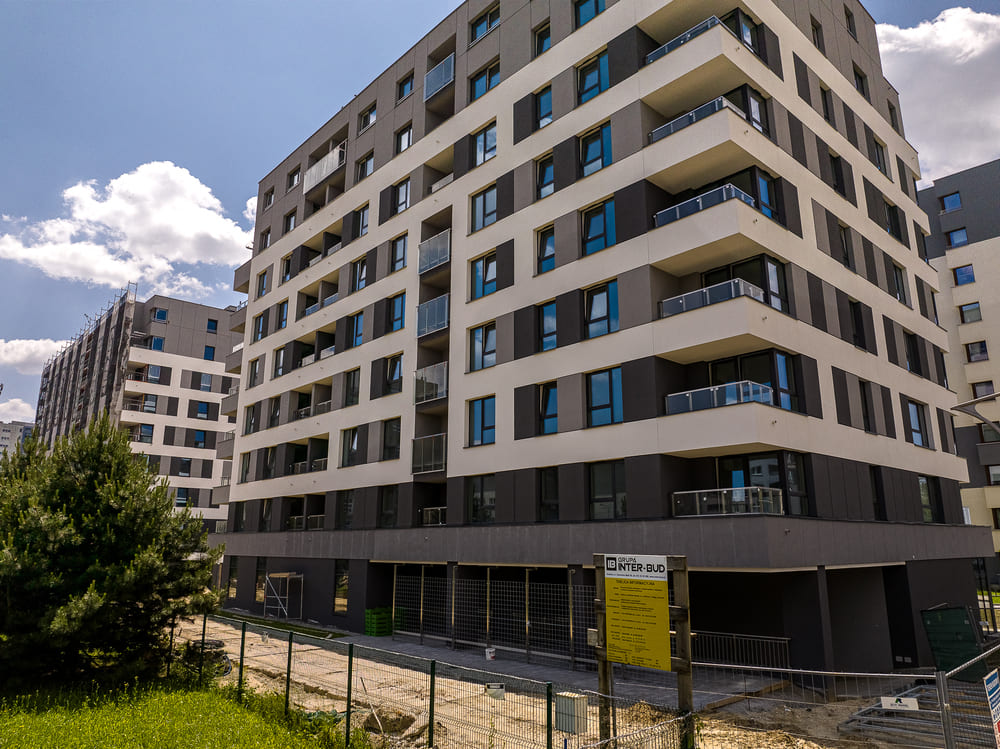

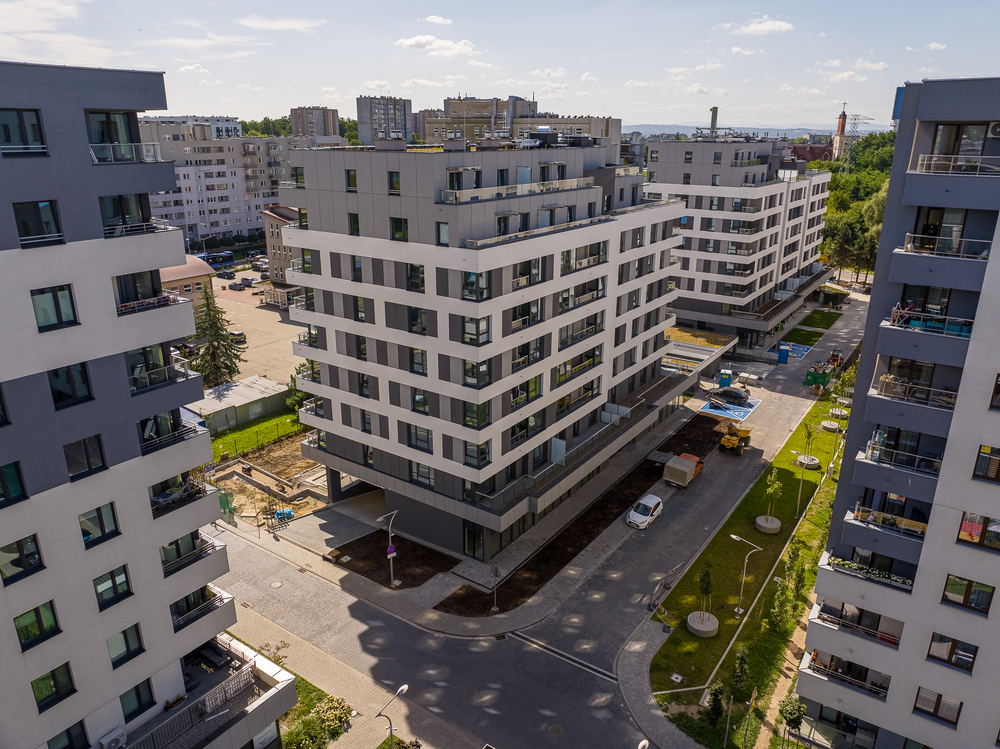

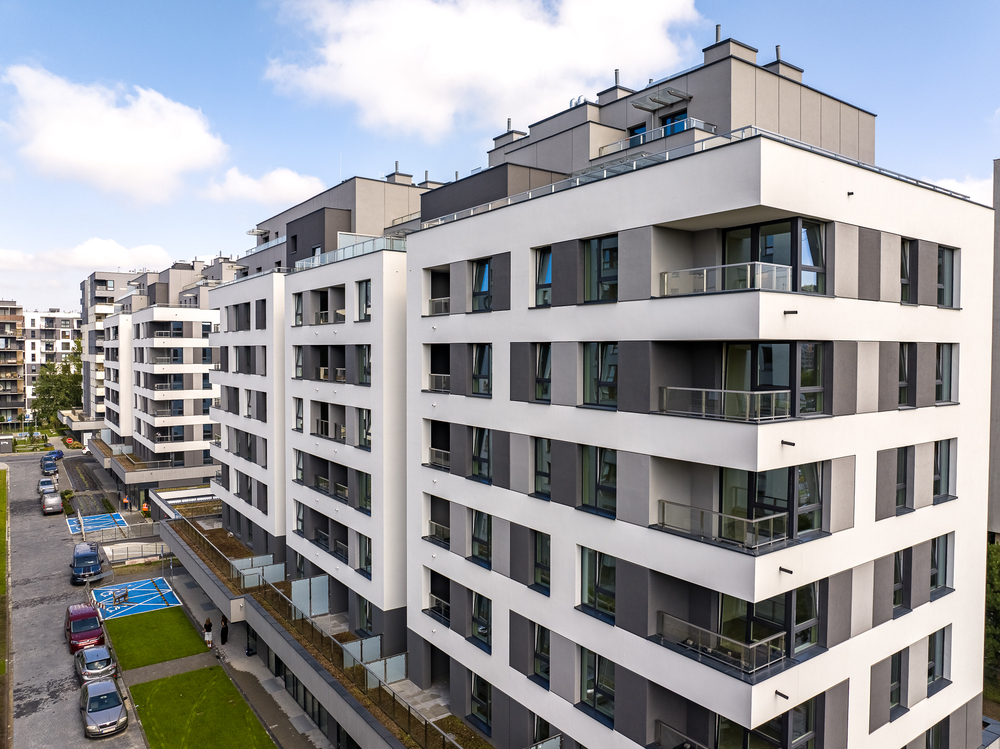

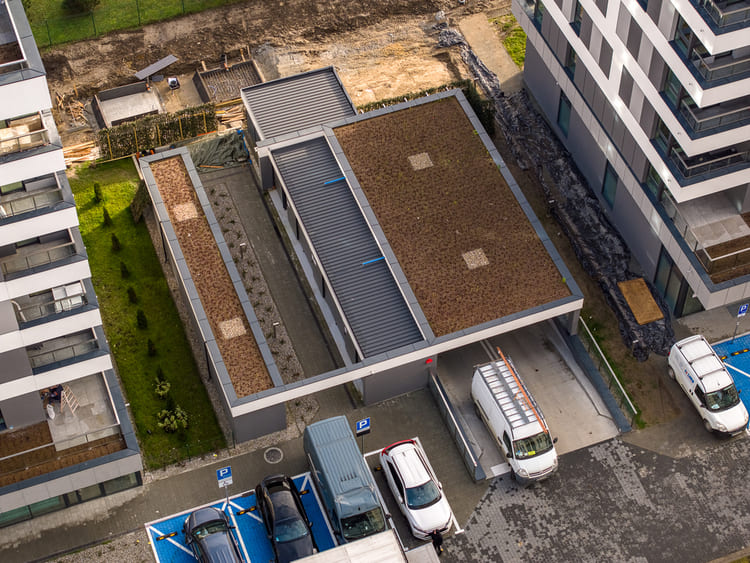

Budowa zakończona, budynek jest po odbiorze strażackim.

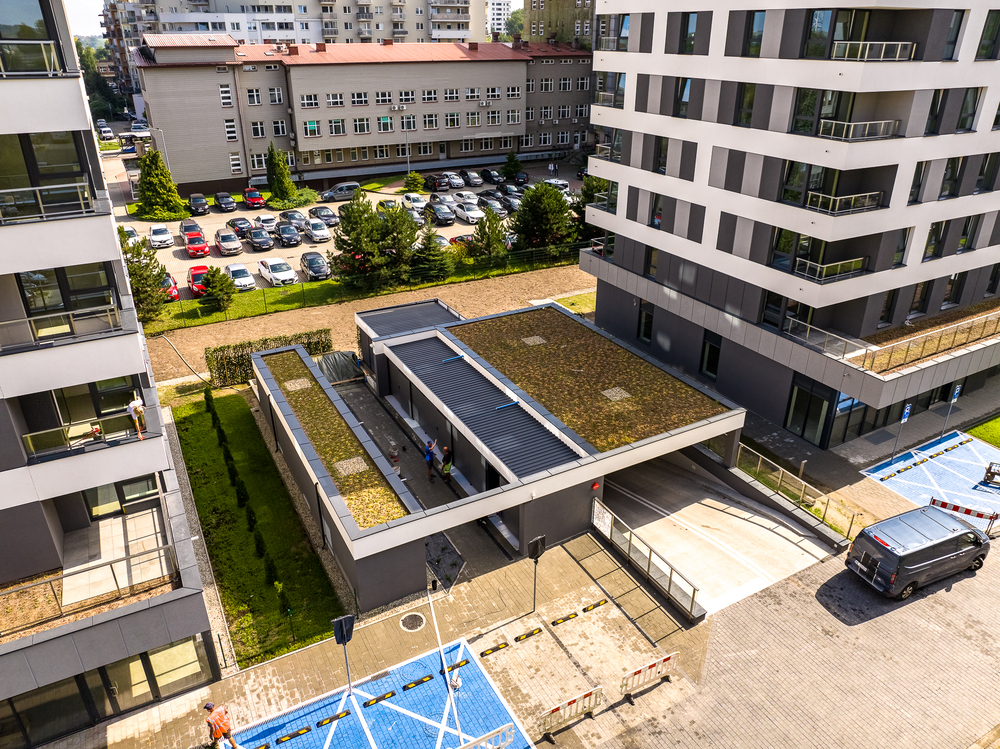

Plac zabaw – w trakcie monażu

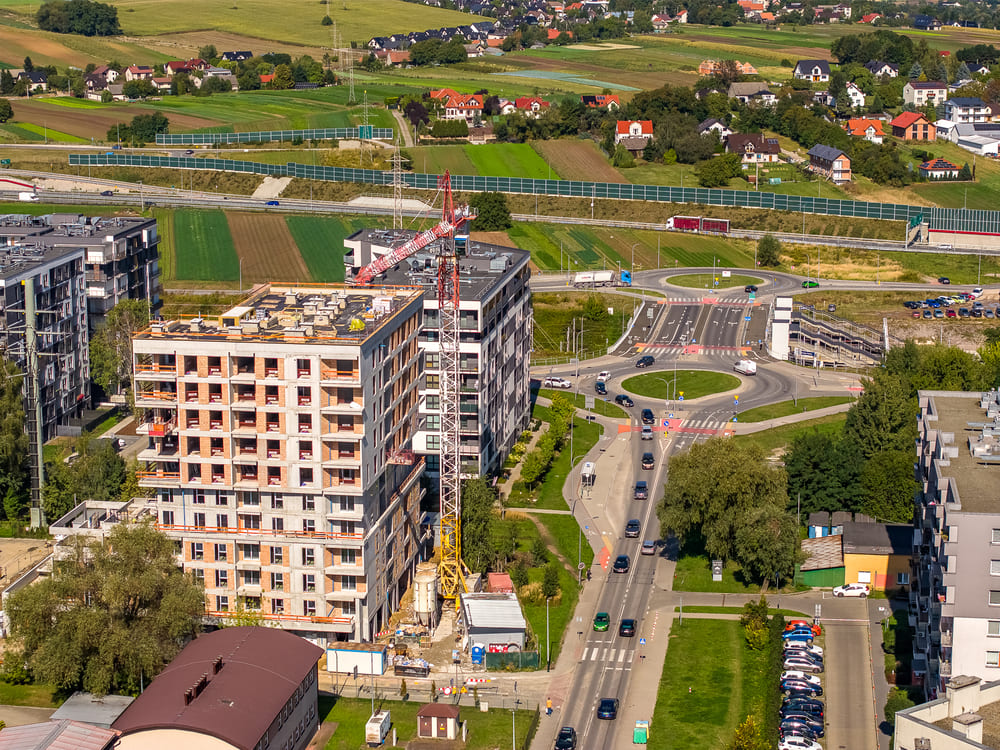

06.09.2023
BUDYNEK 8

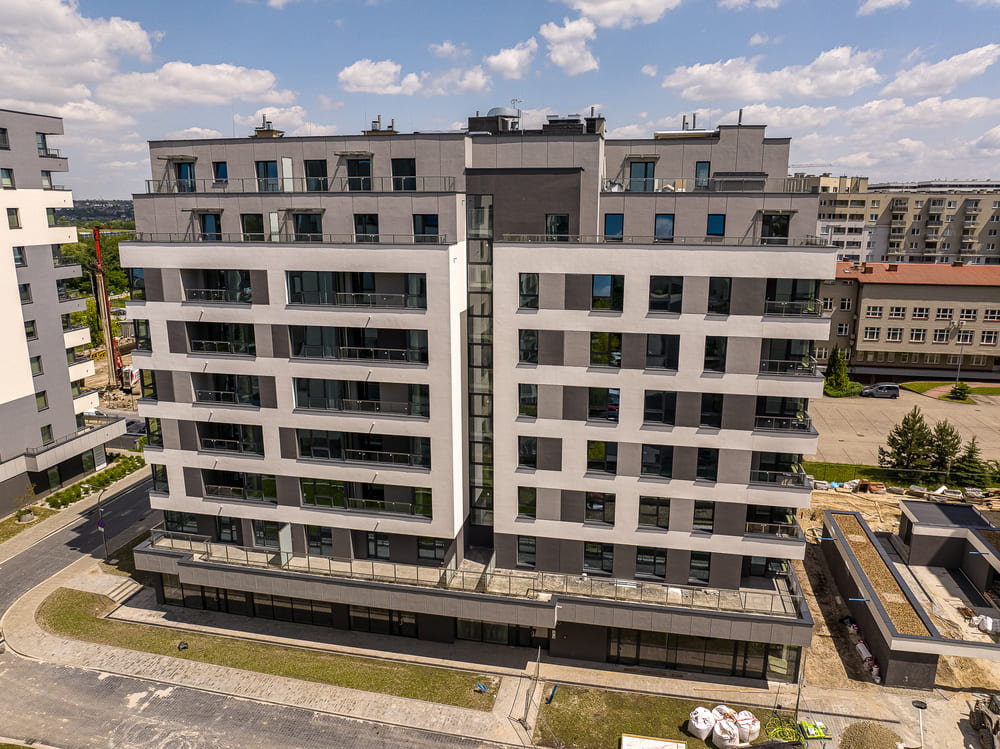

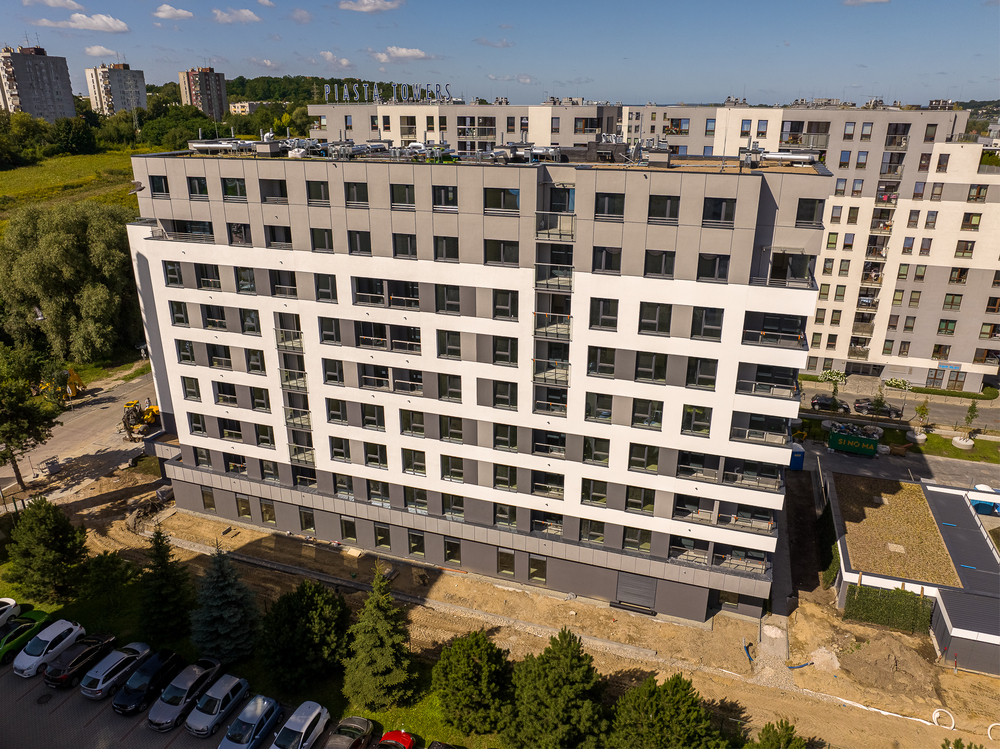

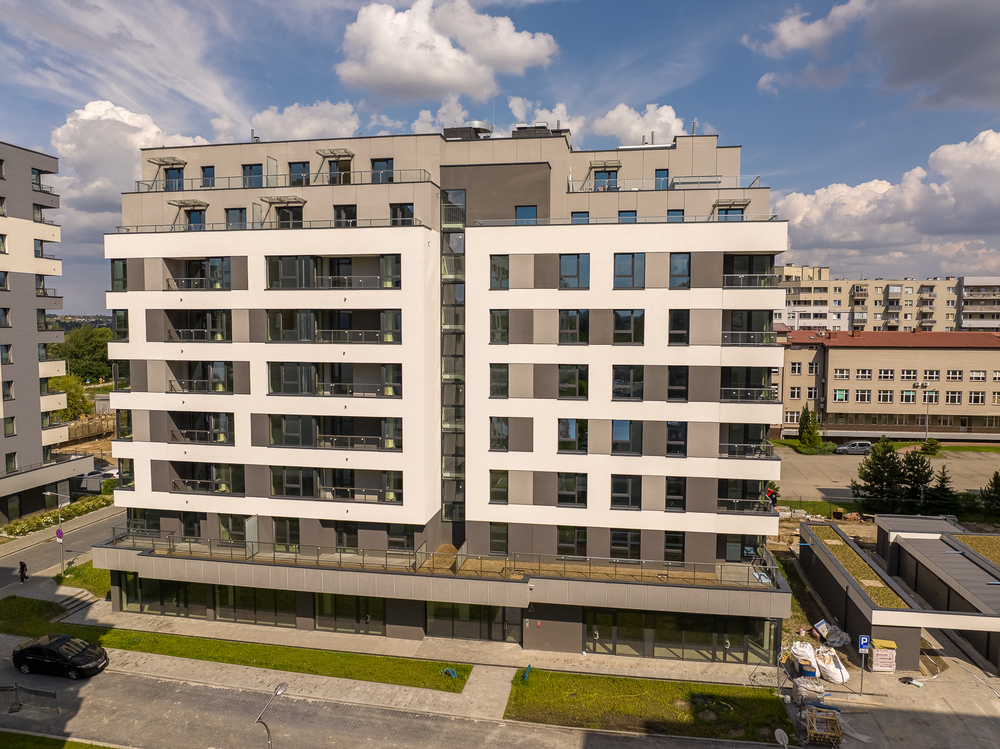

Budowa zakończona, budynek jest przygotowywany do odbioru.
Zagospodarowanie terenu wykonano w 95%

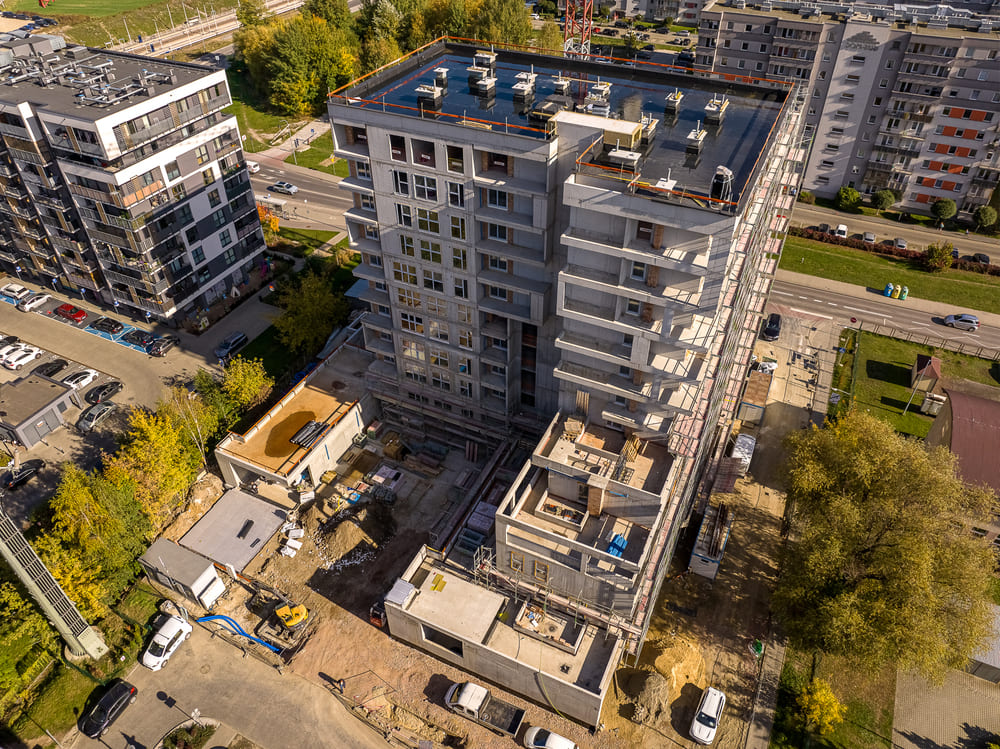

17.08.2023

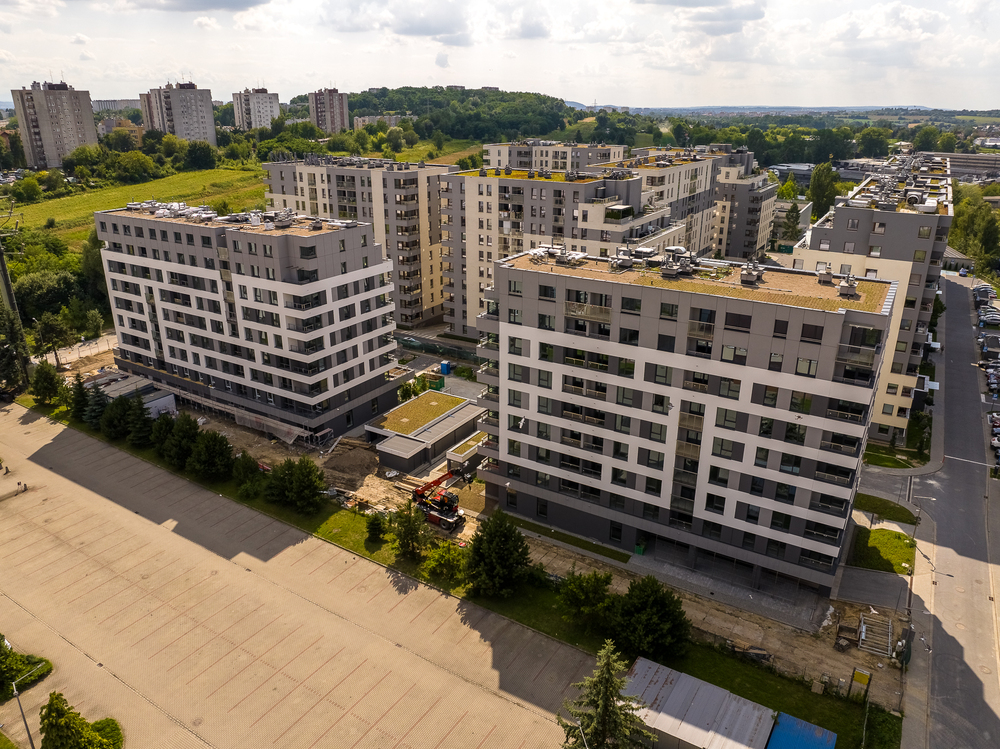

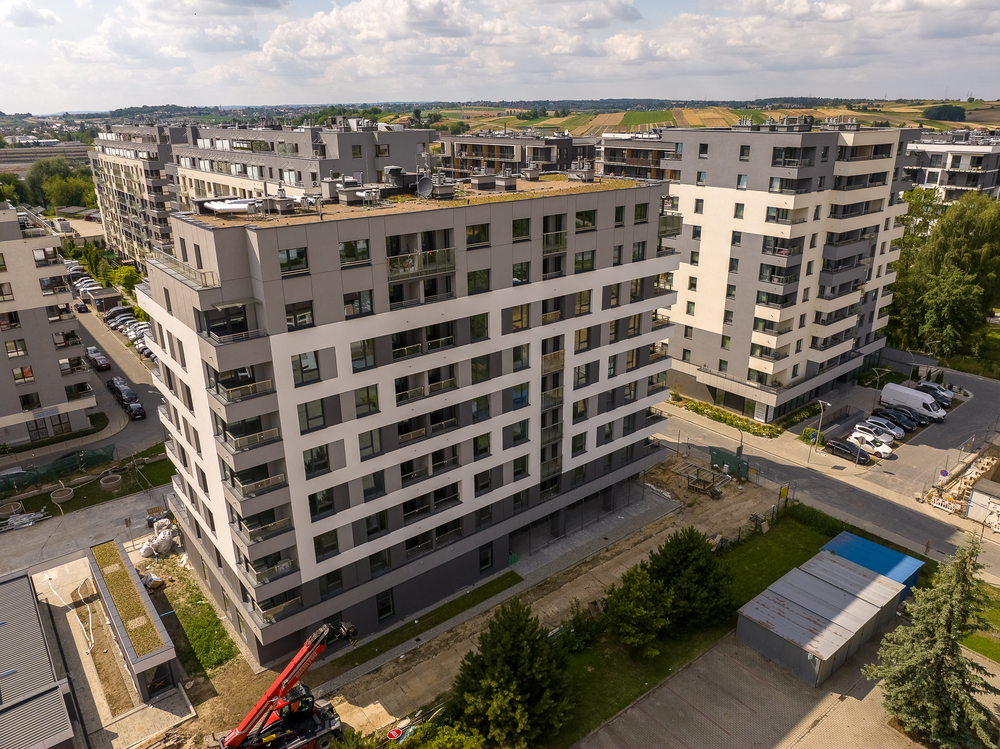

Prace budowlane przebiegają bez zakłóceń.
Budynek 8:

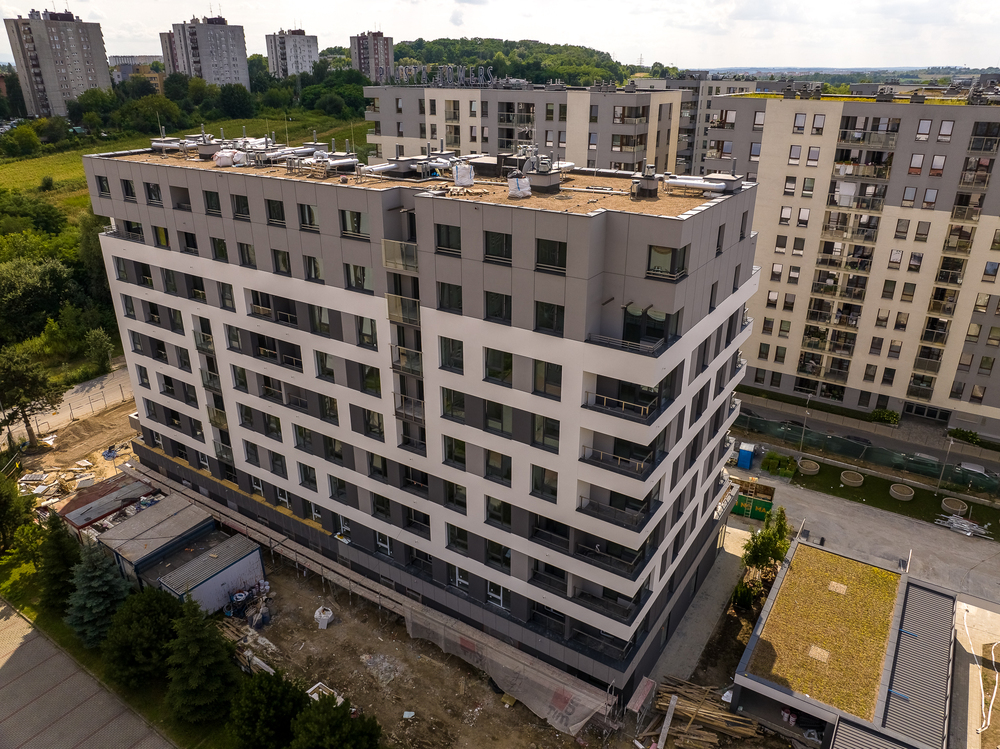

- elewacja 95%
- stolarka drzwiowa 100%
- instalacje wod. kan. i c.o. 95%
- posadzki gresowe 100%
- roboty wykończeniowe w garażu 100%
- roboty drogowe 95%
- roboty wykończeniowe malarskie 950%
- zagospodarowanie terenu, plac zabaw 90%

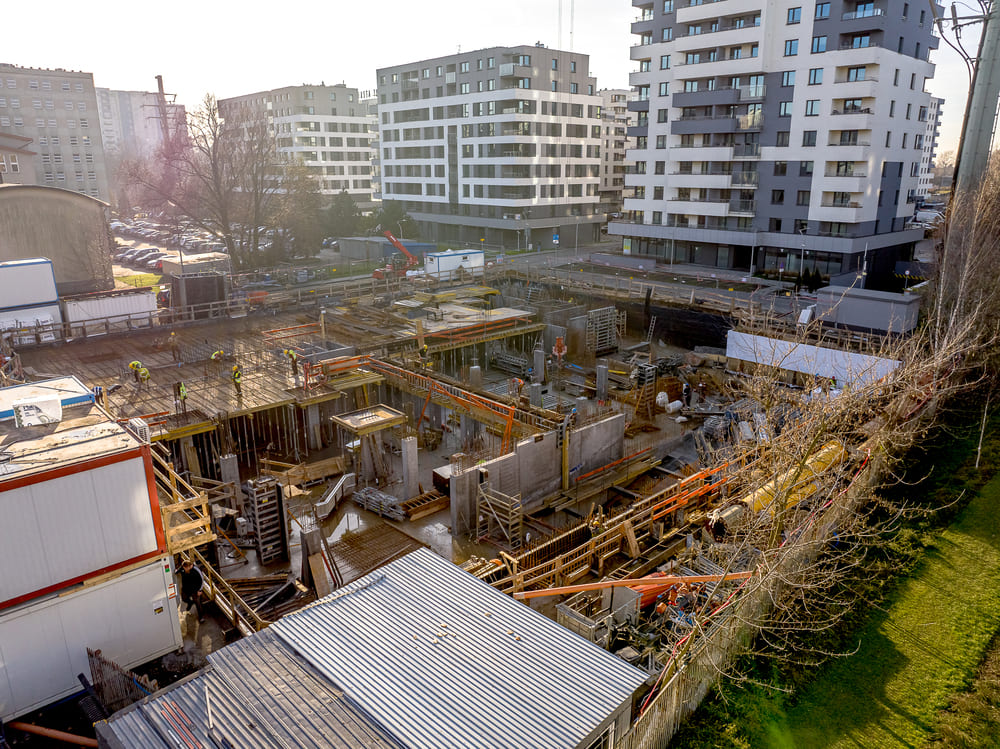

11.07.2023

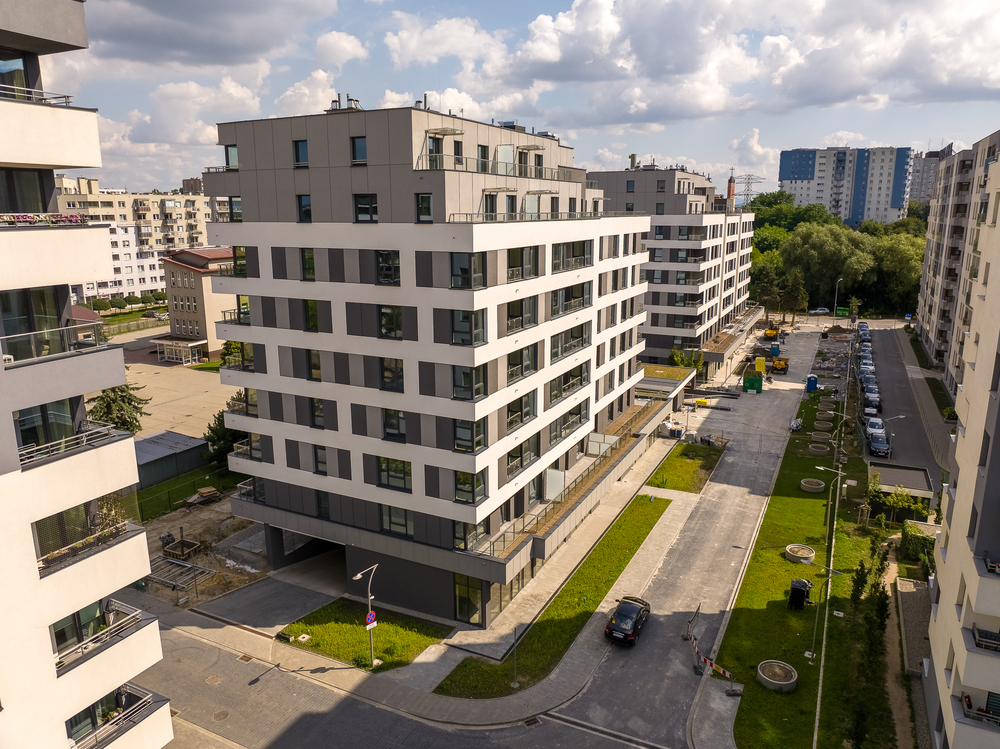

Prace budowlane przebiegają bez zakłóceń.
Budynek 8:
- przyłącza w trakcie realizacji

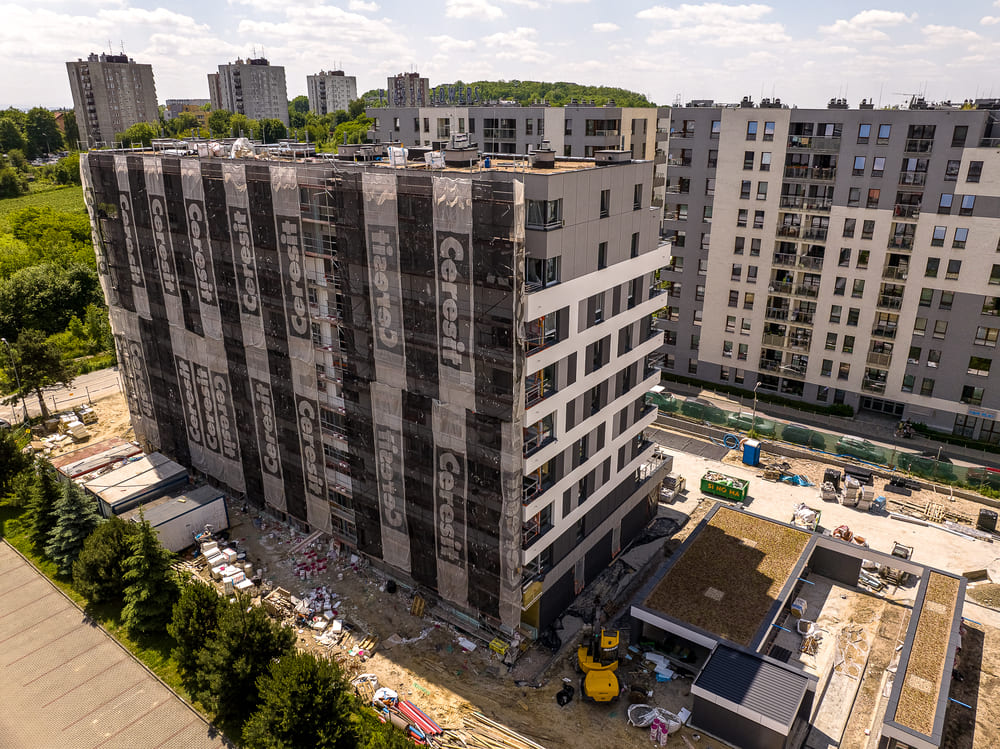

- dach 100%
- elewacja 90%
- stolarka drzwiowa 99%
- instalacje wod. kan. i c.o. 90%
- posadzki gresowe 95%
- roboty wykończeniowe w garażu 95%
- roboty drogowe 65%
- roboty wykończeniowe malarskie 90%
- zagospodarowanie terenu, plac zabaw 10%

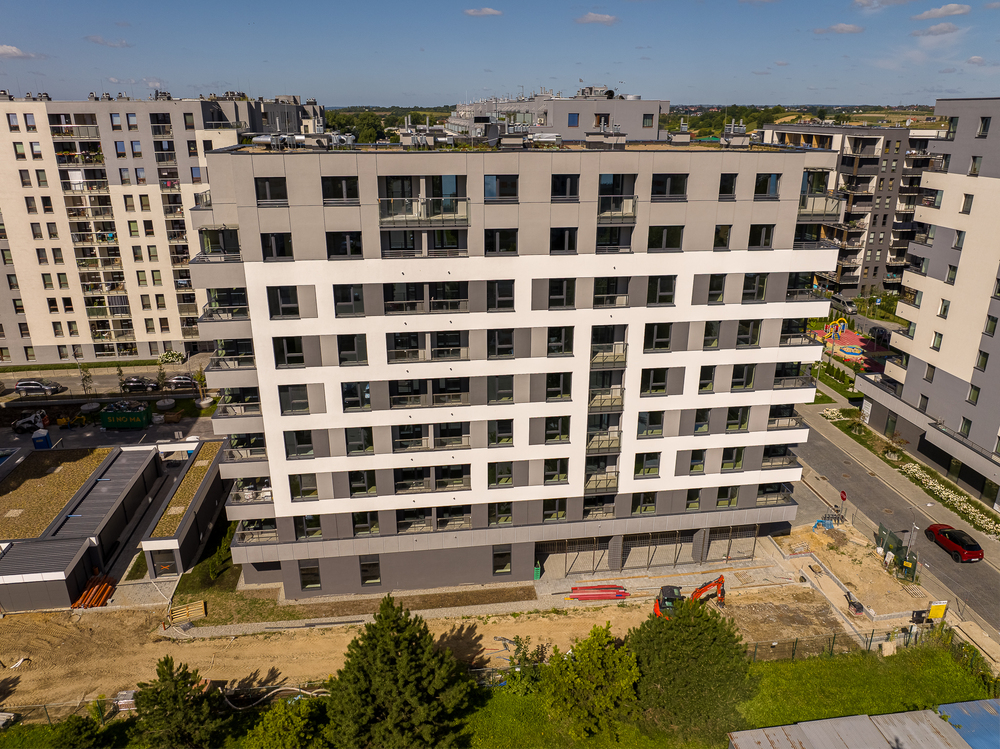

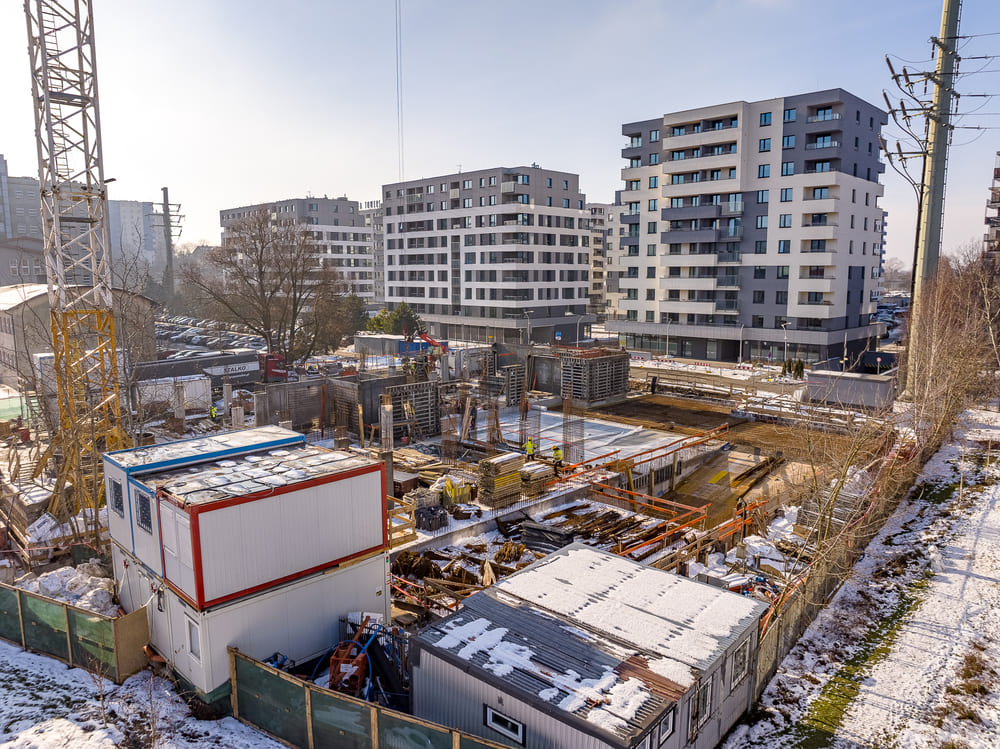

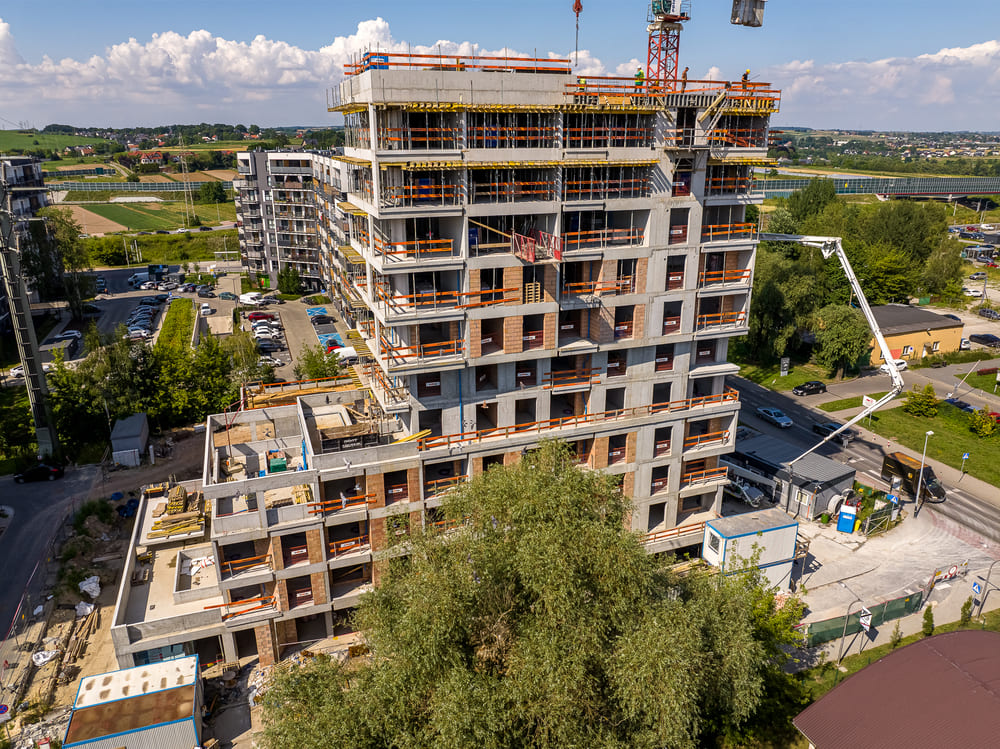

05.06.2023
Prace budowlane przebiegają bez zakłóceń.
Budynek 8
- przyłącza w trakcie realizacji
- dach 90%
- elewacja 70%
- tynki 100%
- wylewki 100%
- stolarka drzwiowa 90%
- winda kone 100%
- instalacje wod. kan. i c.o. 85%
- posadzki gresowe 70%
- roboty wykończeniowe w garażu 85%
- stacja trafo 100%
- roboty drogowe 35%

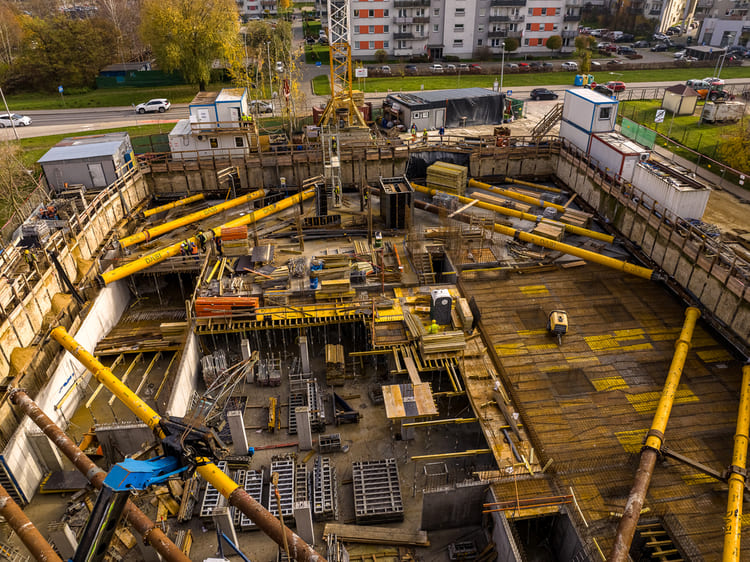

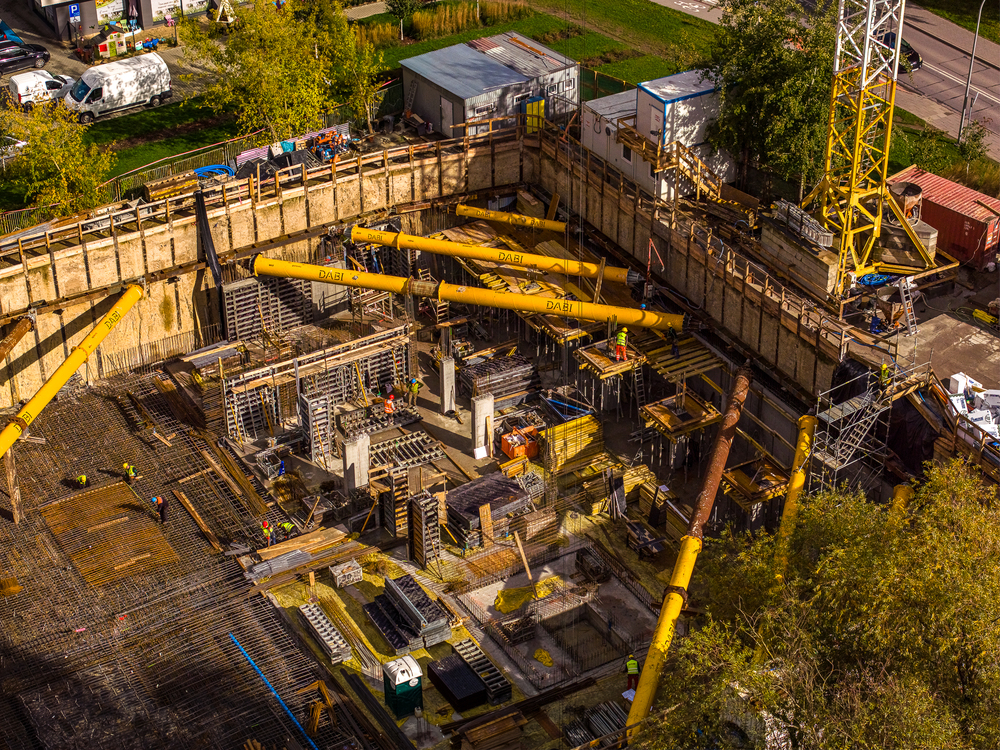

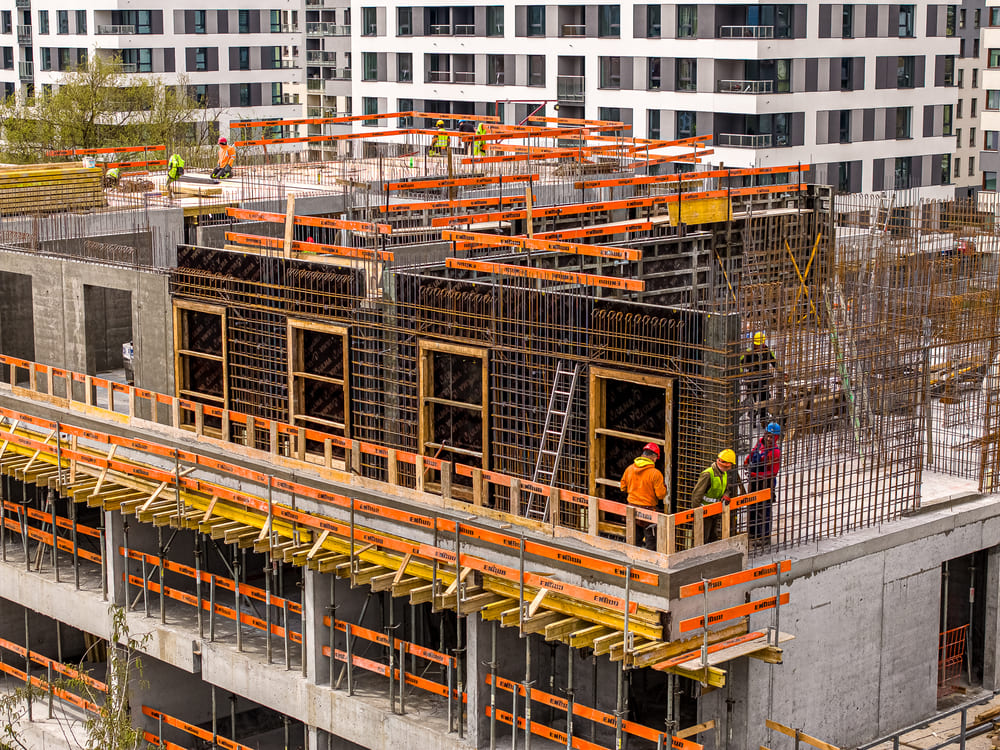

10.05.2023
Prace budowlane przebiegają bez zakłóceń.
Budynek 8
- przyłącza w trakcie realizacji
- roboty murowe i ściany działowe 100%
- dach 90%
- elewacja 55%
- tynki 100%
- wylewki 90%
- stolarka drzwiowa 60%
- winda kone 100%
- instalacje wod. kan. i c.o. 70%
- posadzki gresowe 20%
- roboty wykończeniowe w garażu 60%
- stacja trafo 100%
- roboty drogowe 20%

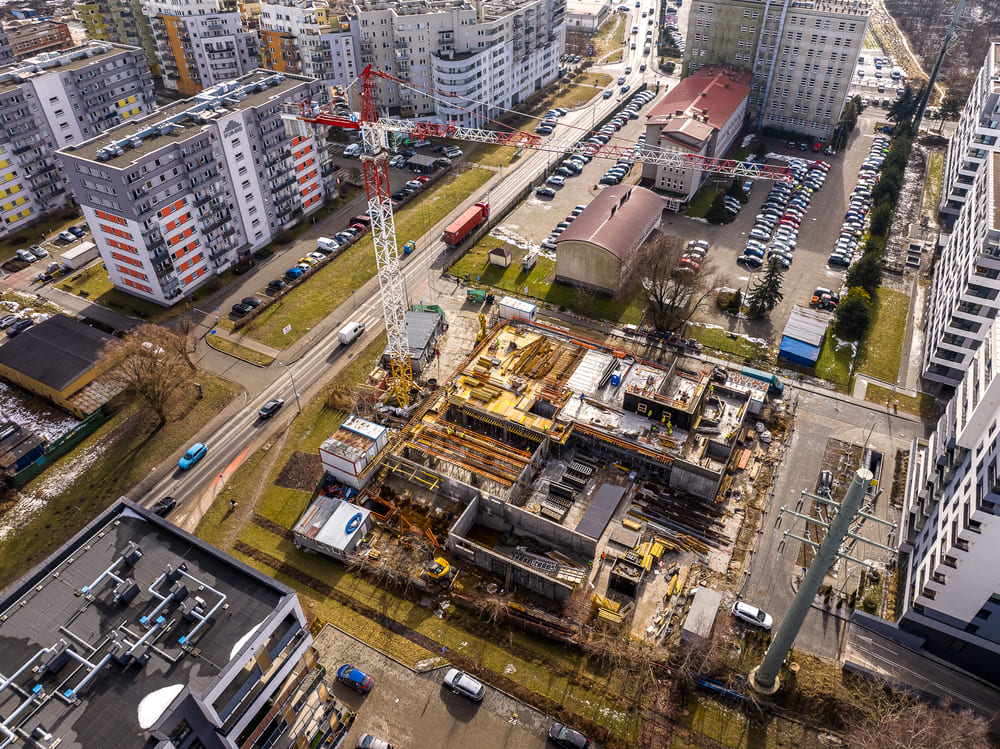

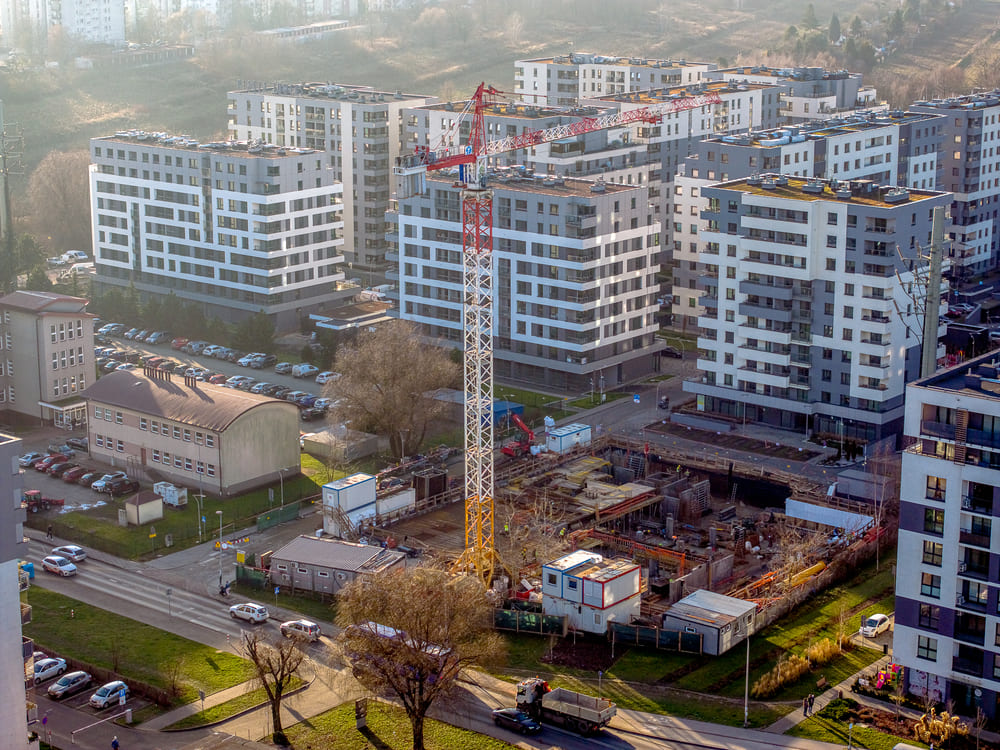

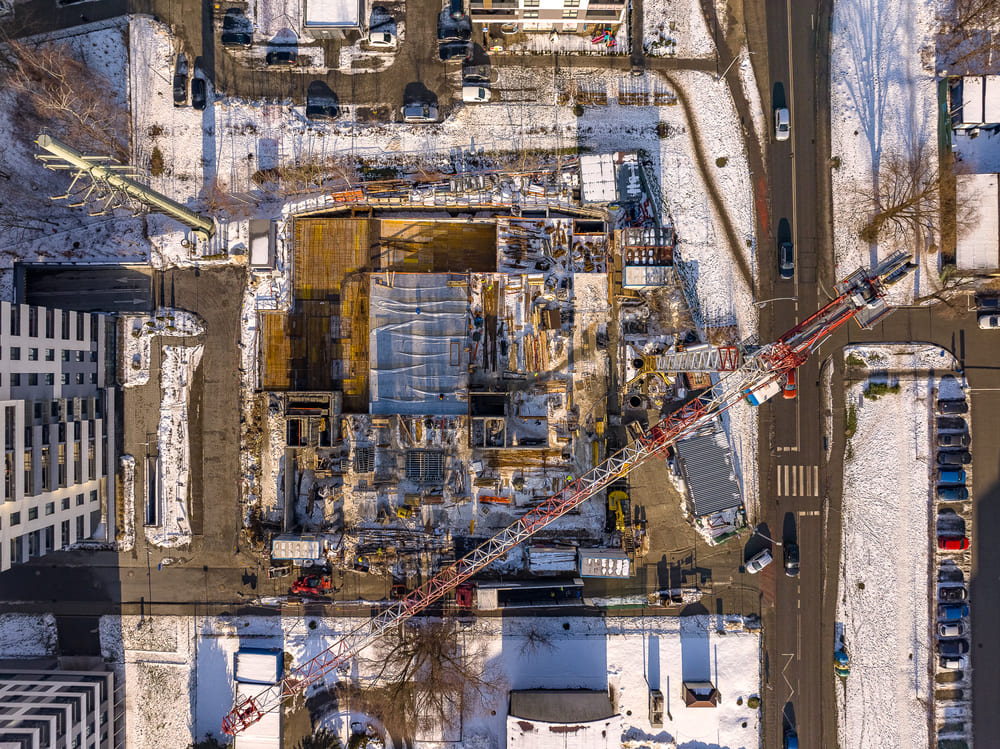

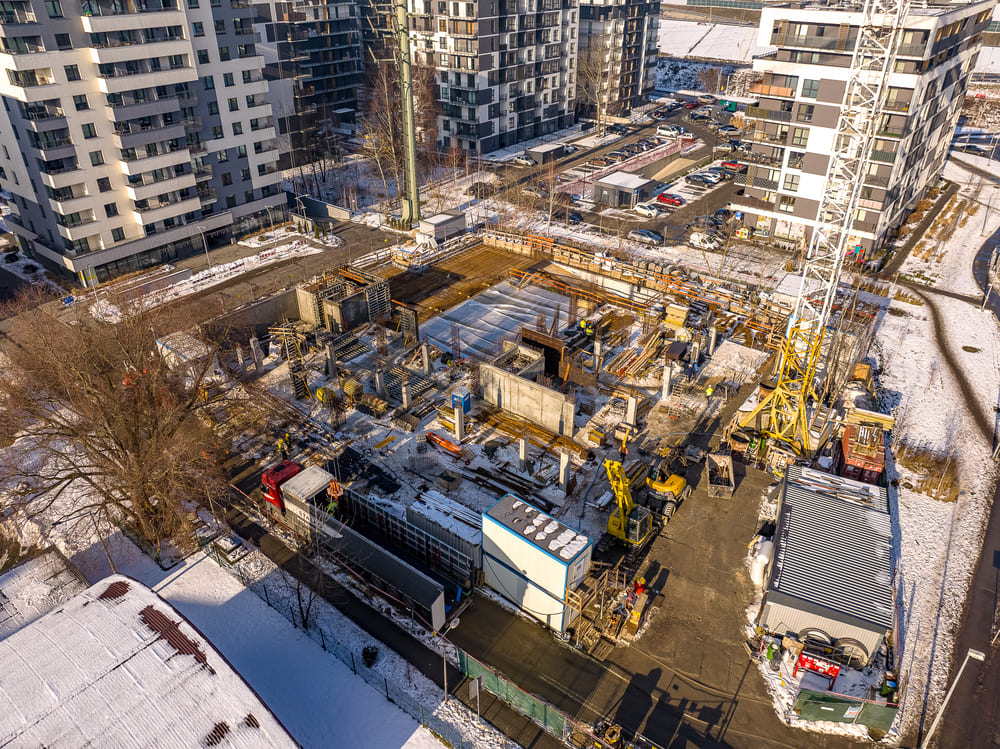

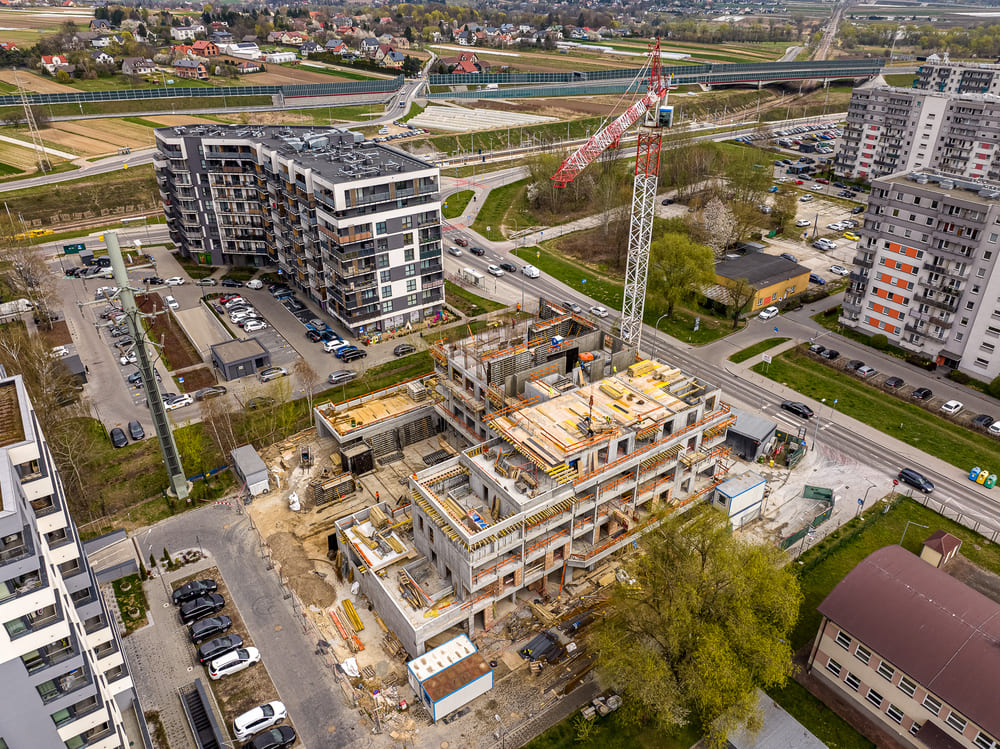

06.04.2023
Prace budowlane przebiegają bez zakłóceń.
Budynek 8

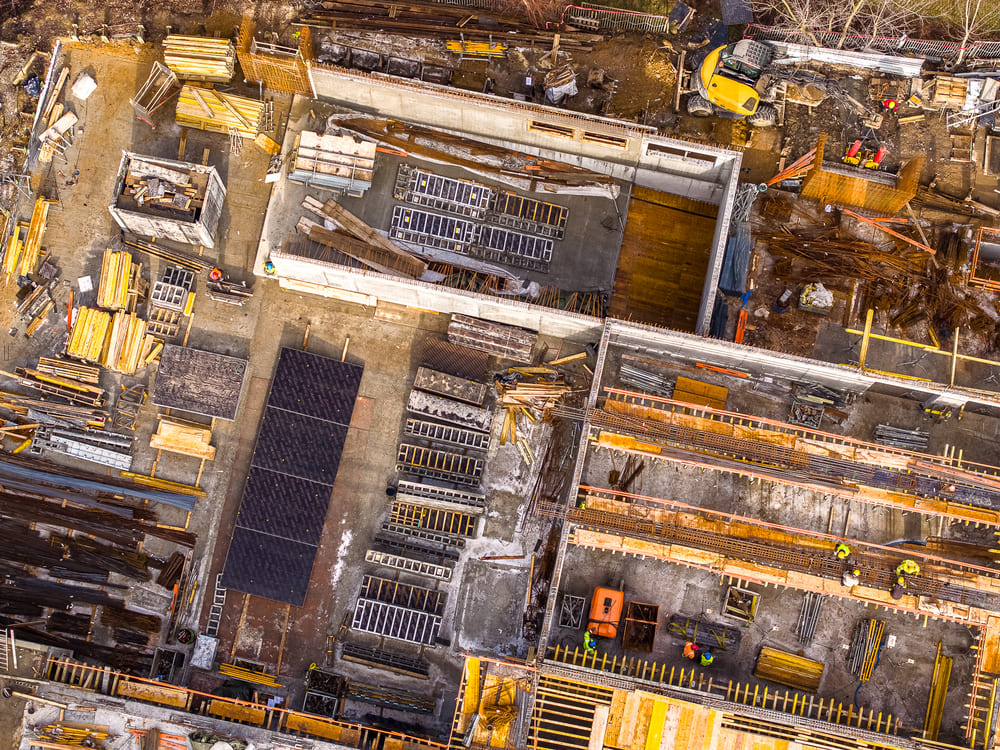

- stan surowy zamknięty 100%
- roboty murowe i ściany działowe 100%
- przyłącza w trakcie realizacji
- dach 90%
- elewacja 40%

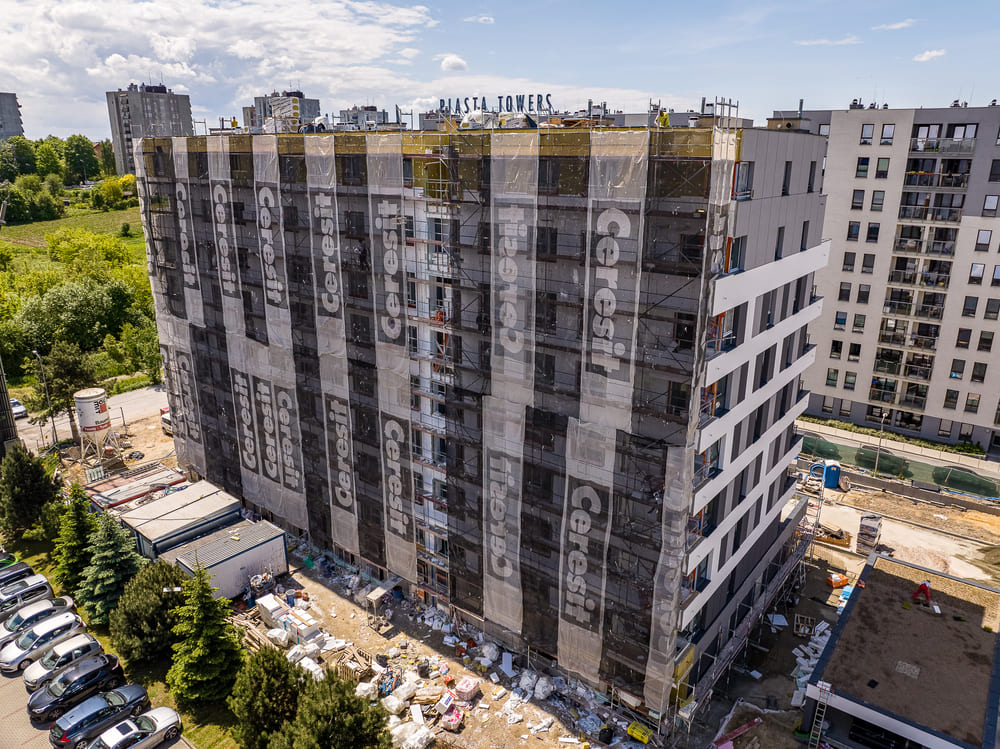

- tynki 70%
- wylewki 70%
- stolarka drzwiowa 20%
- winda kone w trakcie realizacji
- instalacje wod. kan. i c.o. 65%
- posadzki gresowe 20%
- roboty wykończeniowe w garażu 40%
- powstała stacja trafo – w trakcie uzbrojenia

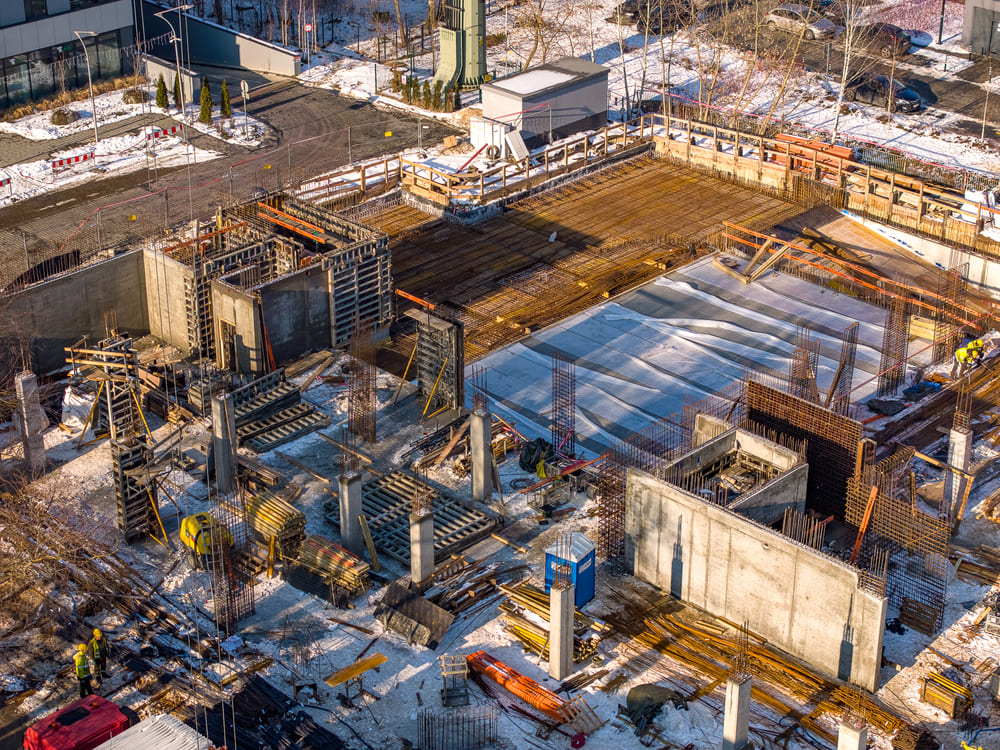

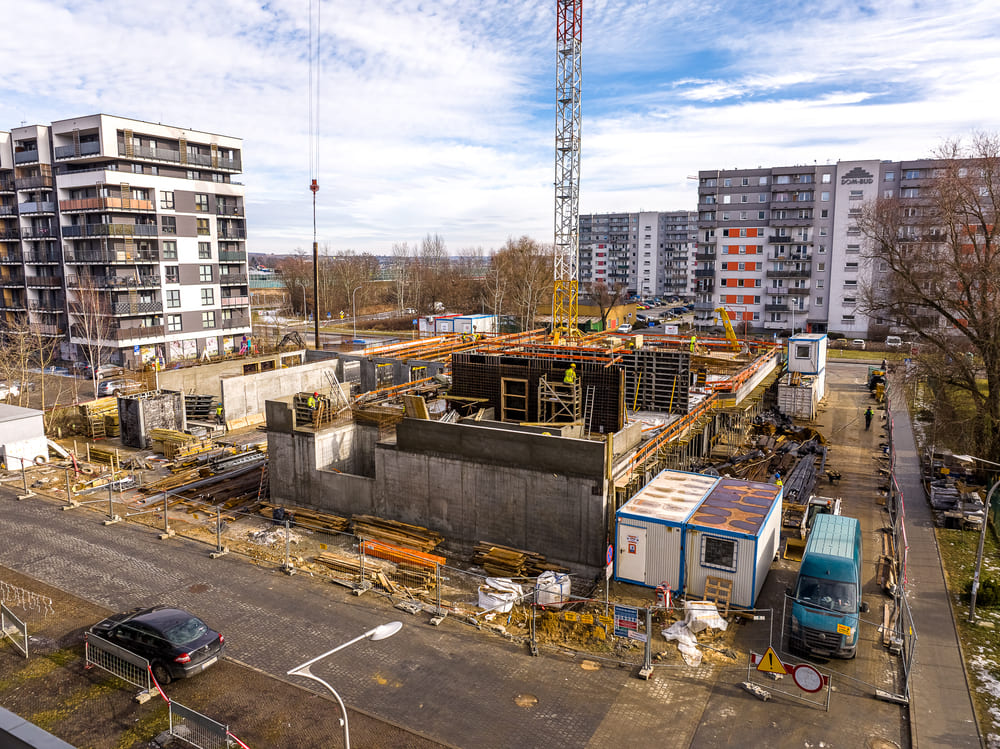

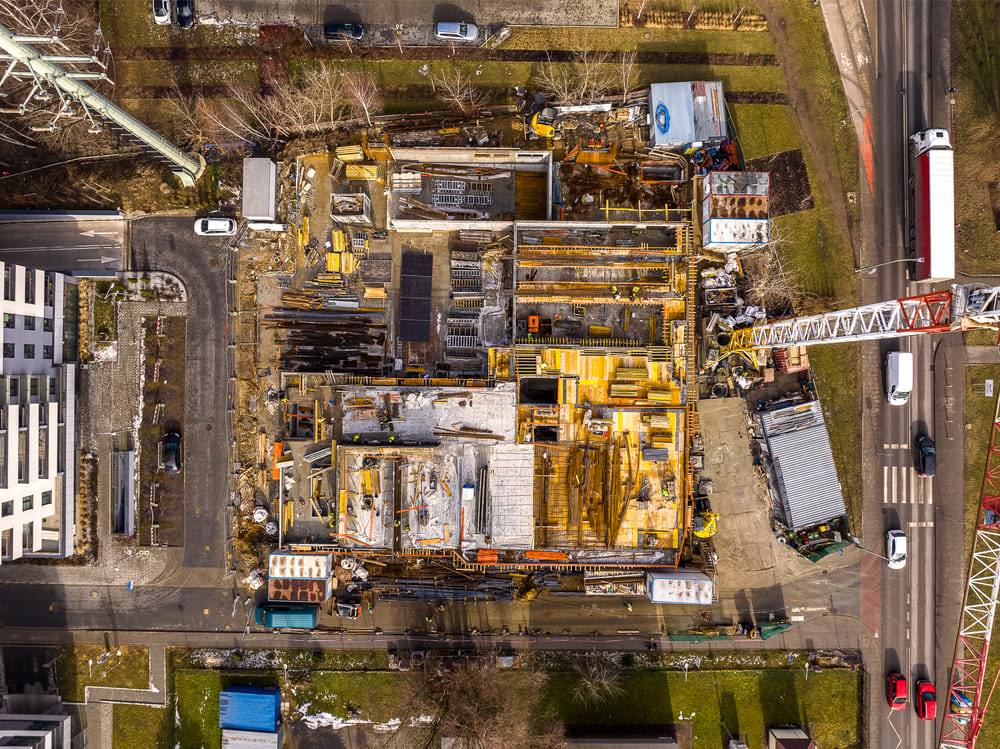

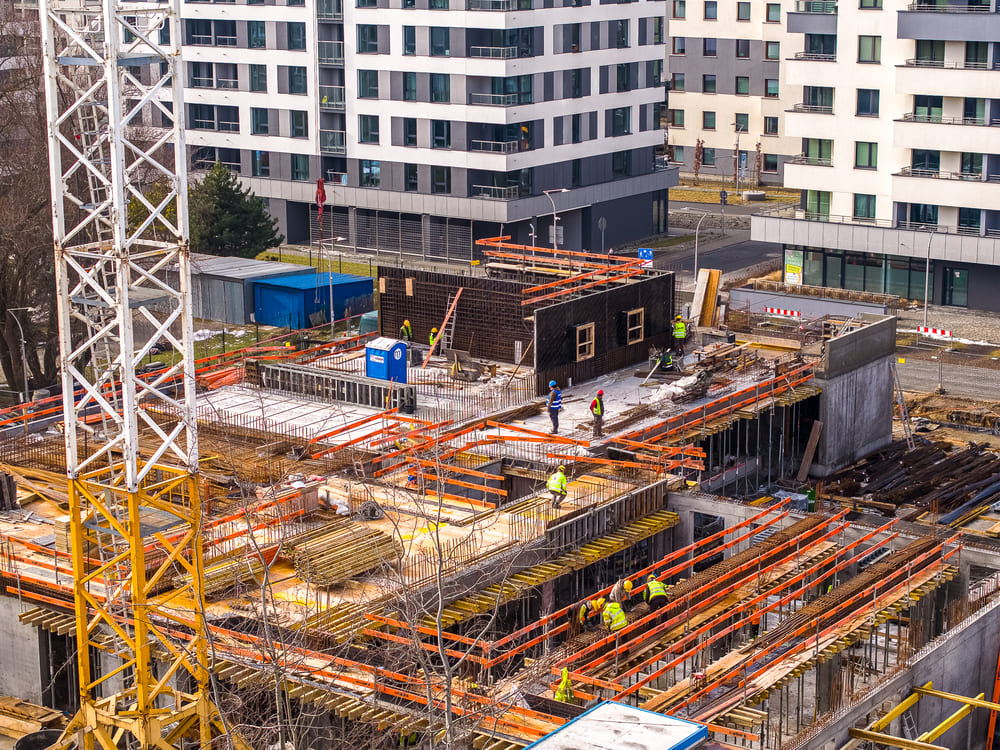

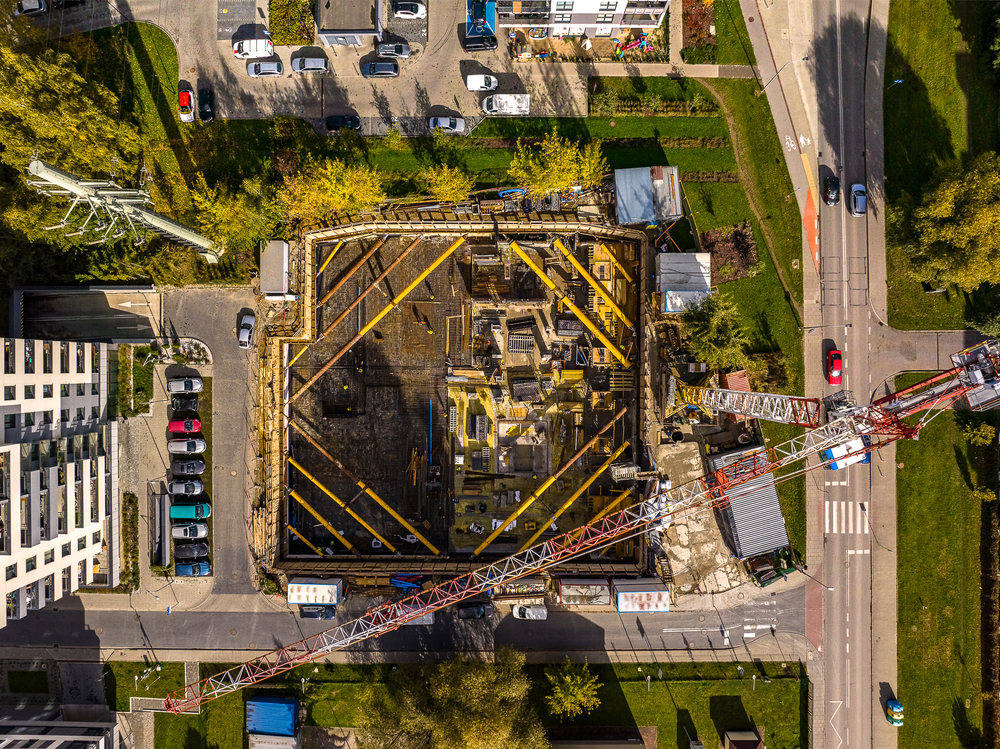

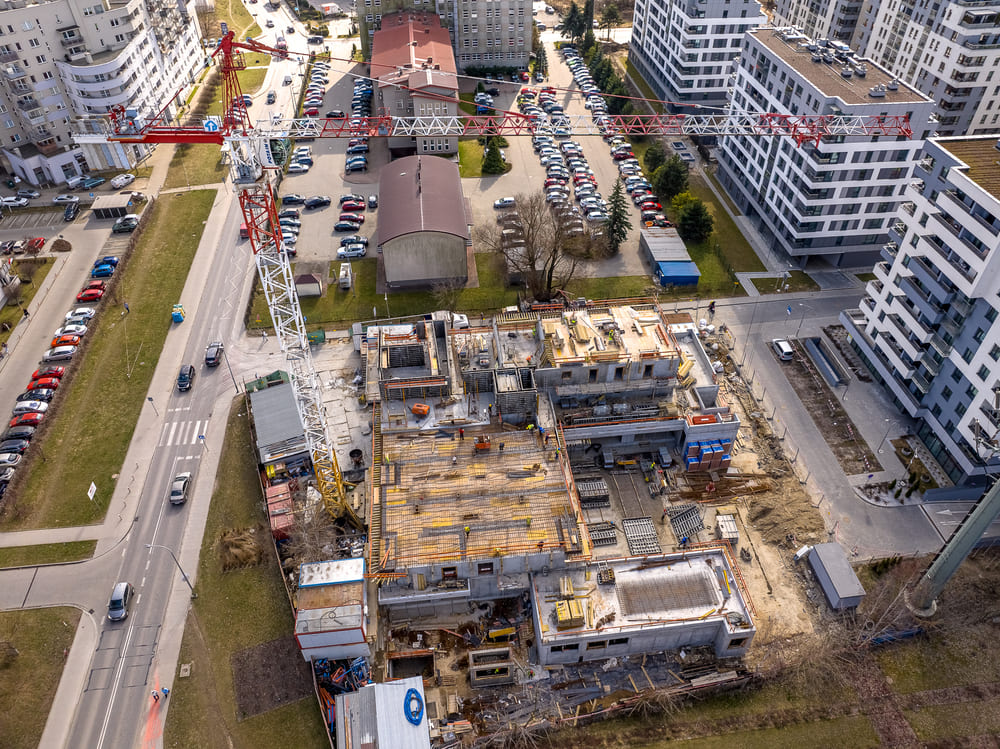

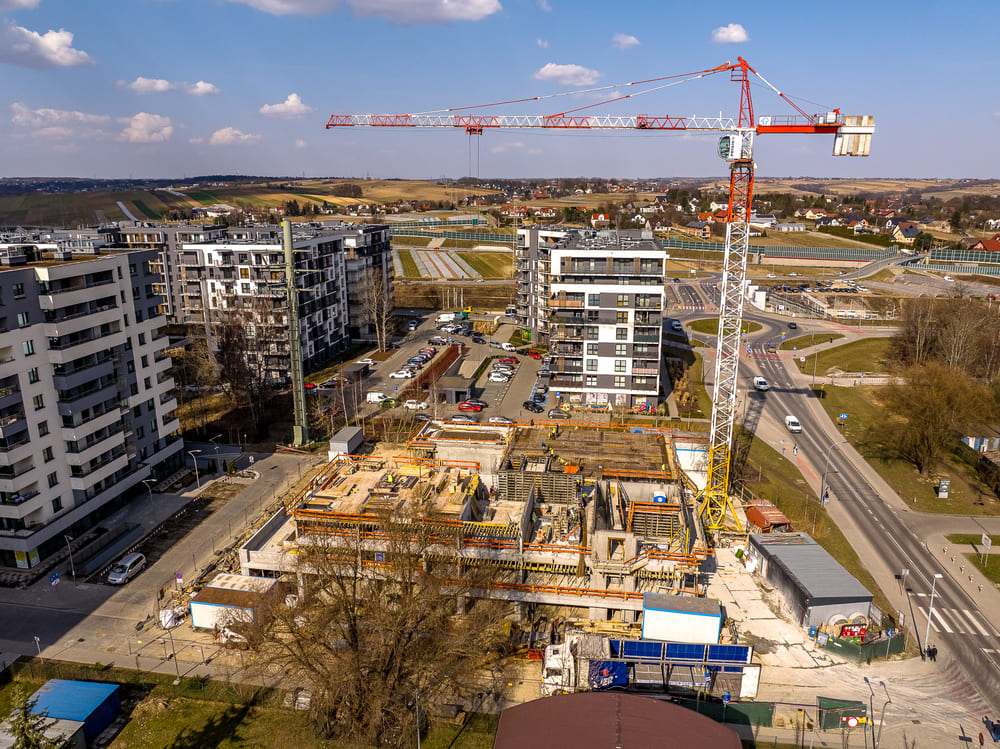

10.03.2023
Prace budowlane przebiegają bez zakłóceń.
Budynek 8

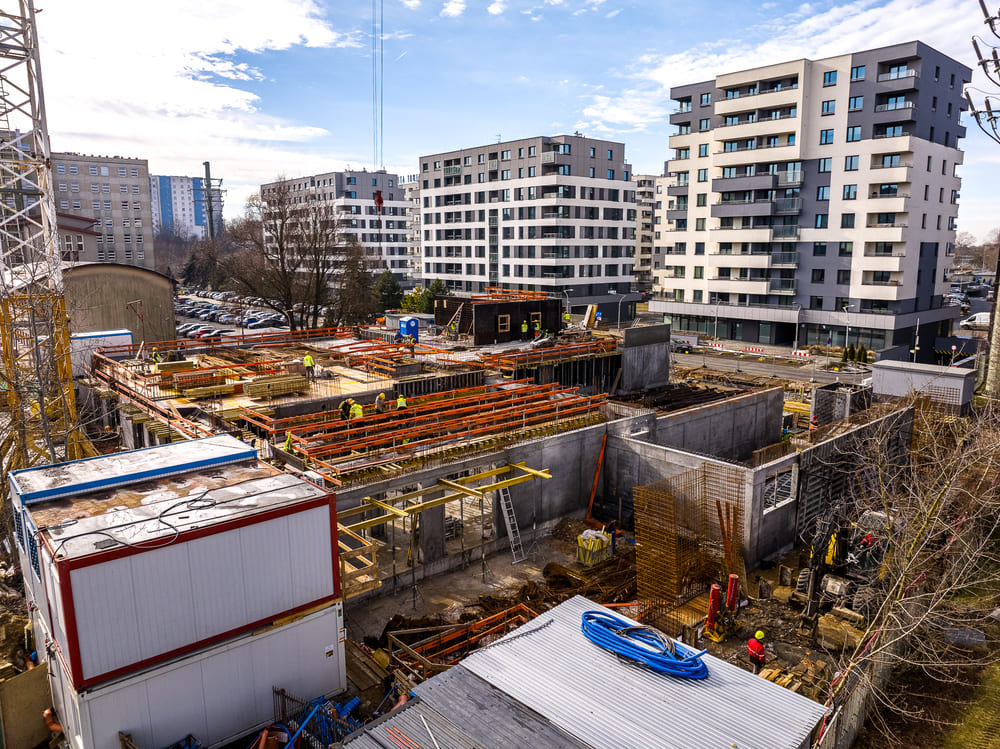

- stan surowy zamknięty 95%
- roboty murowe i ściany działowe 90%
- przyłącza w trakcie realizacji
- dach 90%
- elewacja 15%
- instalacja elektryczna podtynkowa 100%
- tynki 20%
- instalacje wod. kan. i c.o. 60%
- roboty wykończeniowe w garażu 20%
- powstała stacja trafo – w trakcie uzbrojenia
